VENTE DE TERRAINS CONSTRUCTIBLES, VIABILISES LOTISSEMENT LES VIGNES

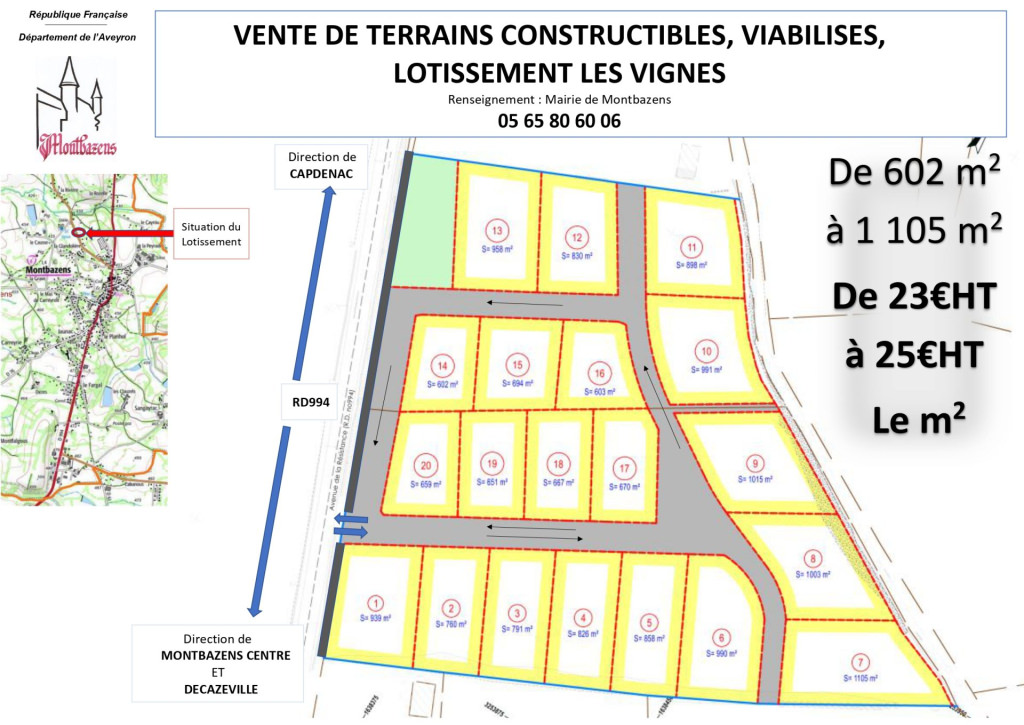

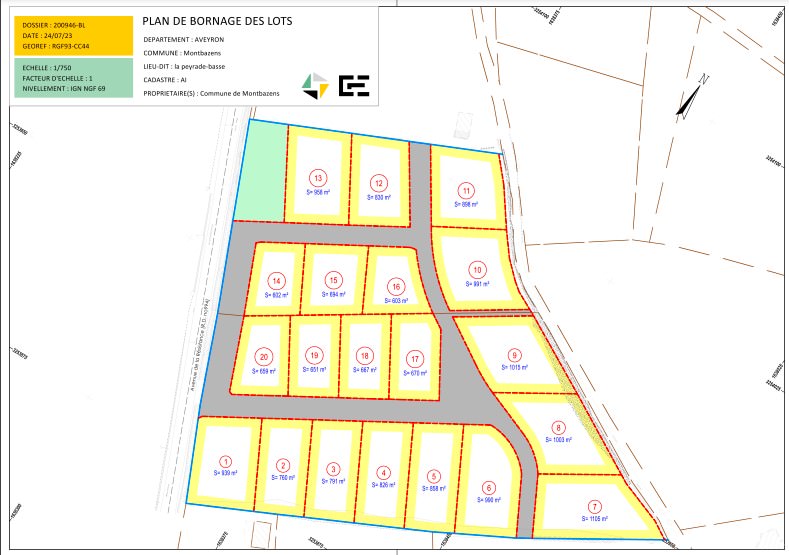

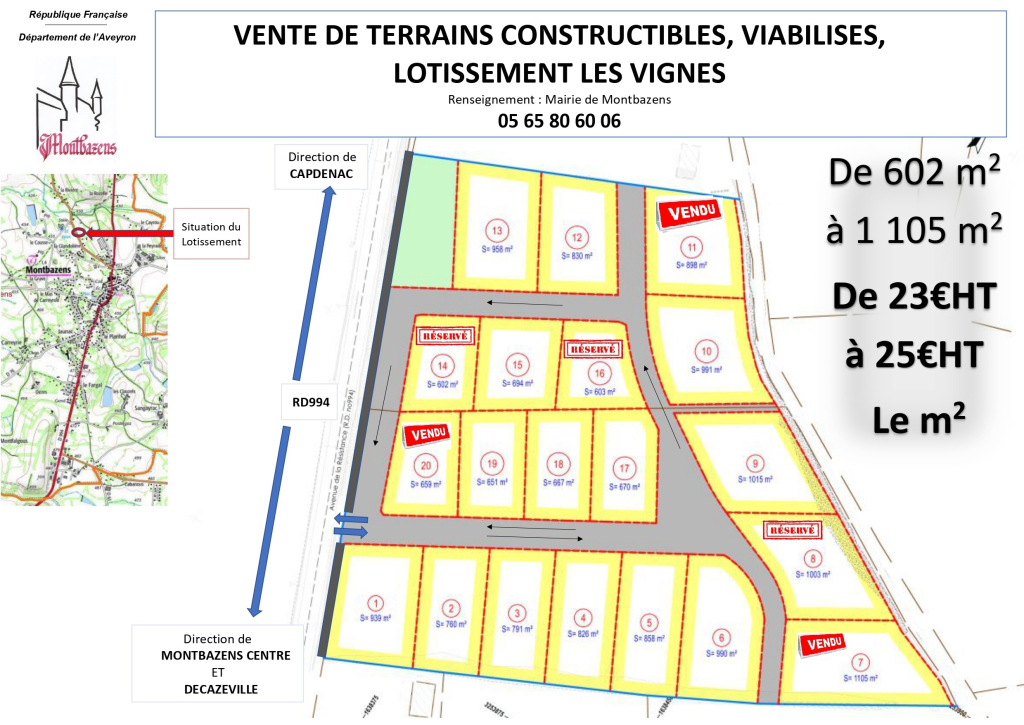

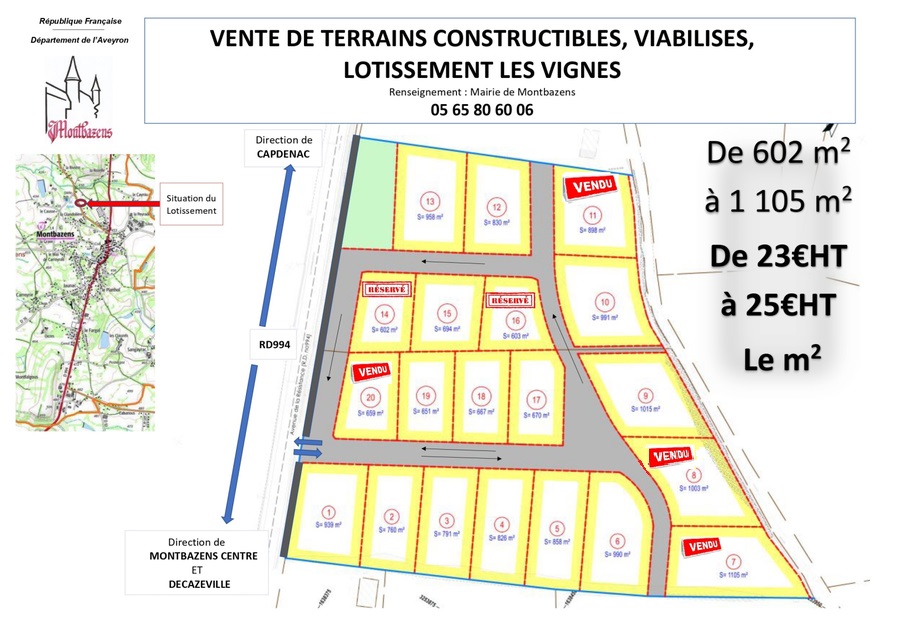

20 lots : de 602 à 1105 m2

20230811_093125
Photo Lotissement Les Vignes

Jeudi 23 mai 2024 : Aile droite 1e dalle

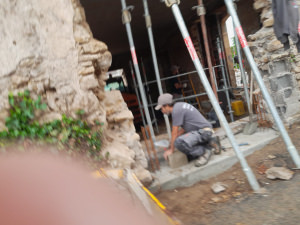

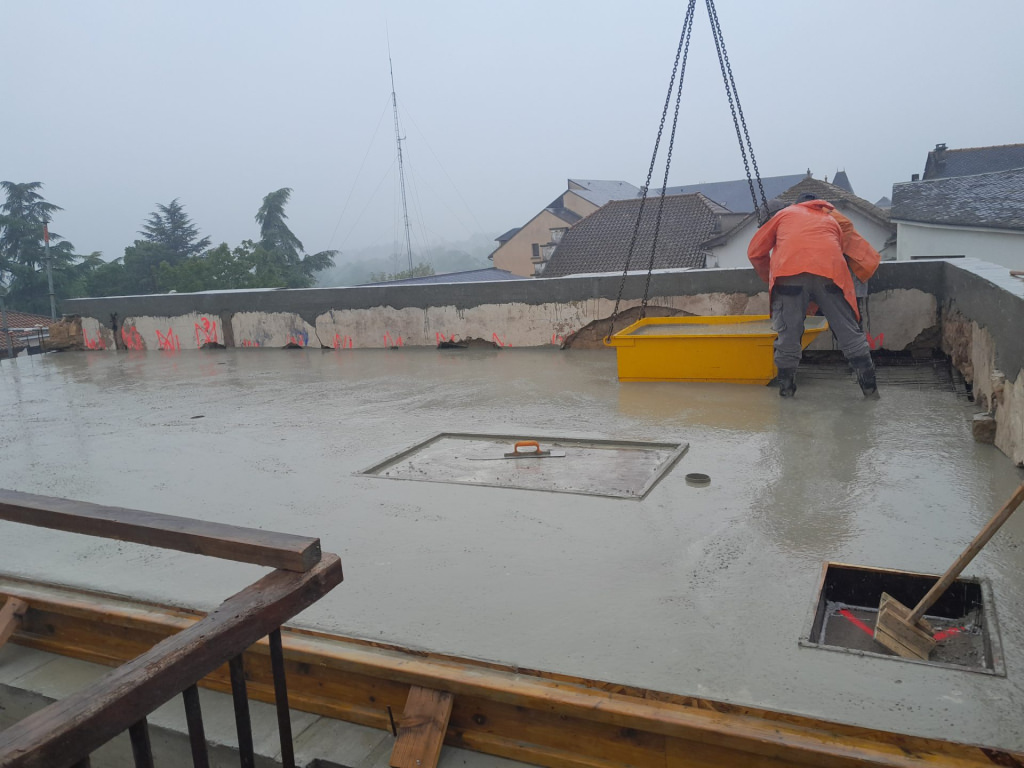

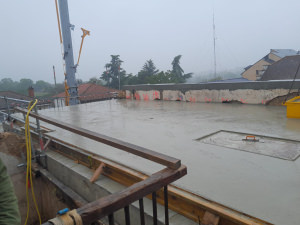

Jeudi 30 mai 2024 : Aile droite Dalle du haut

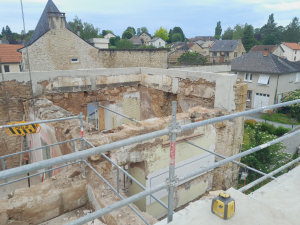

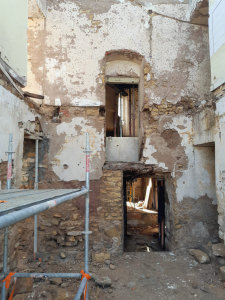

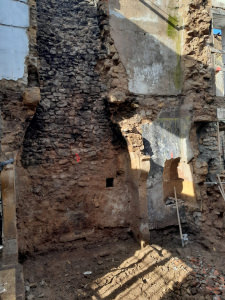

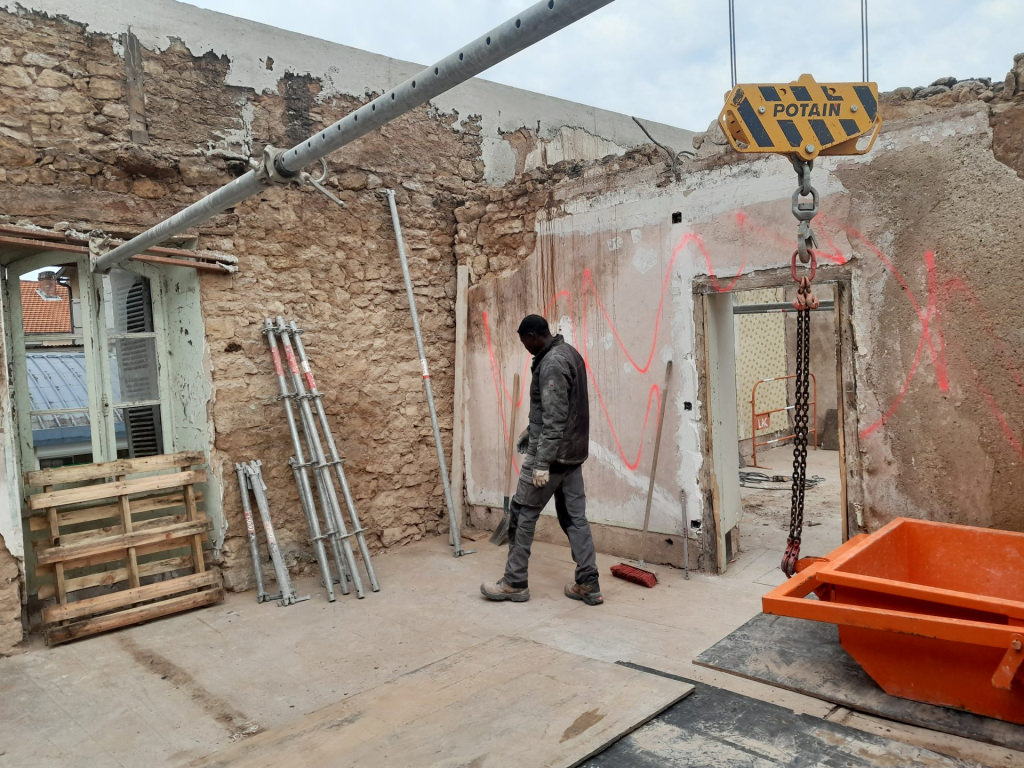

Jeudi 6 juin 2024 : Démolition aile gauche

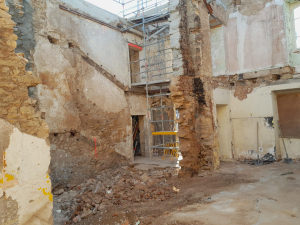

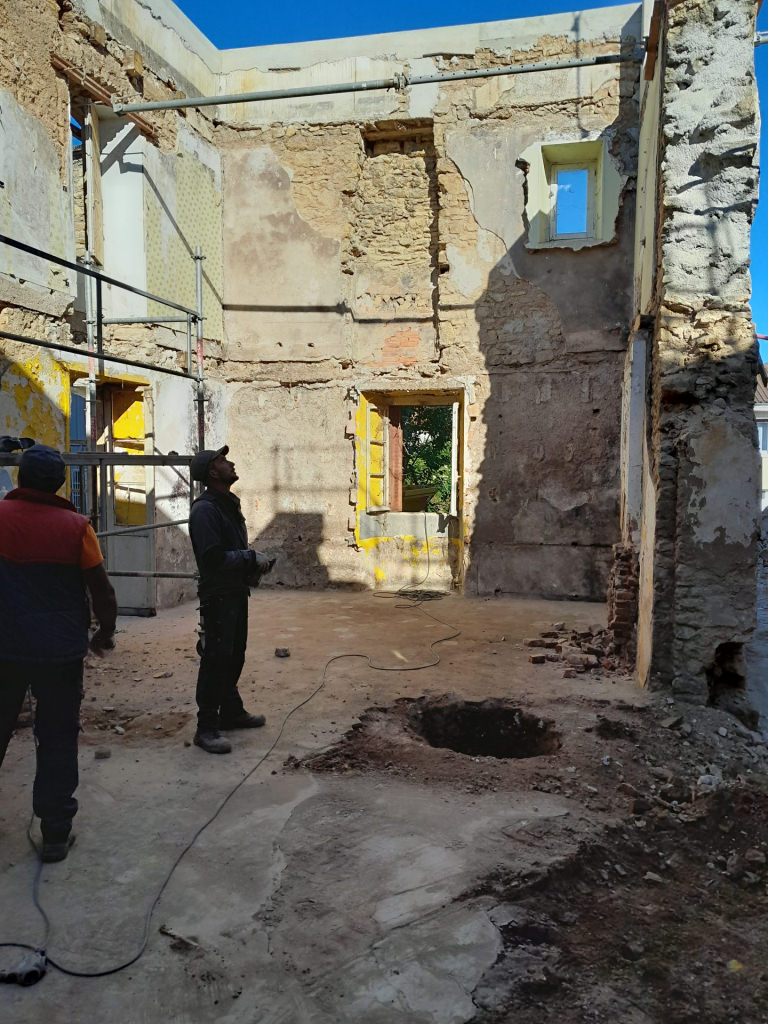

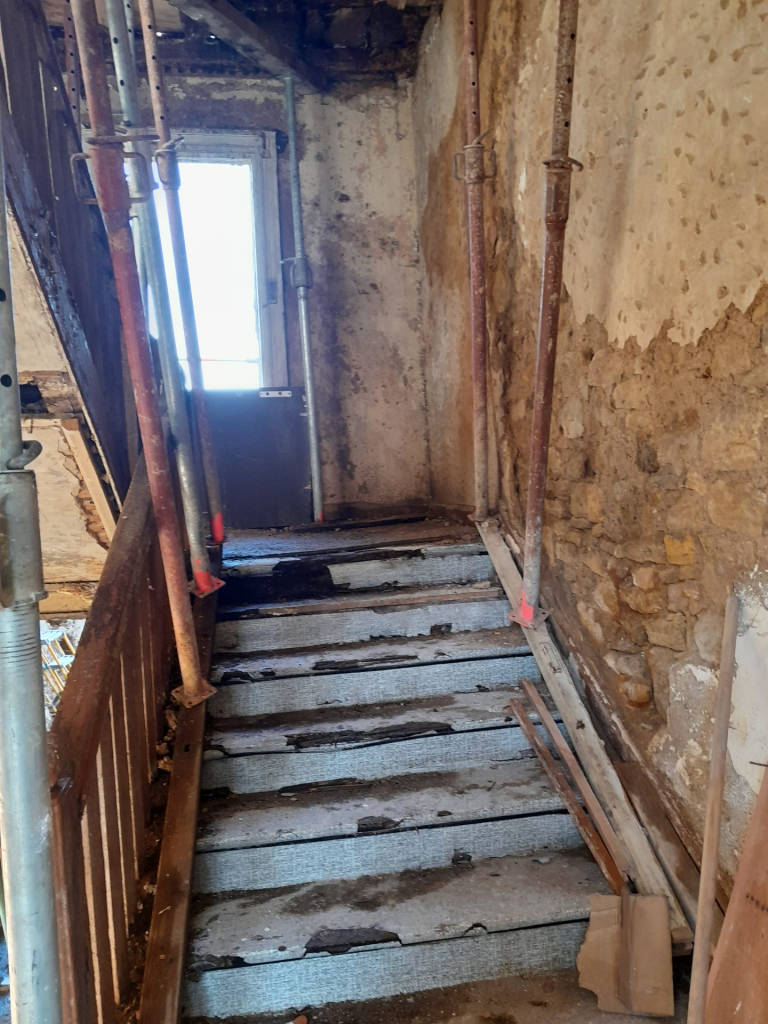

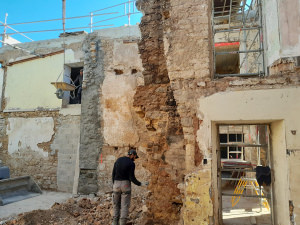

Jeudi 13 juin 2024 : Aile gauche et ancienne cage escalier

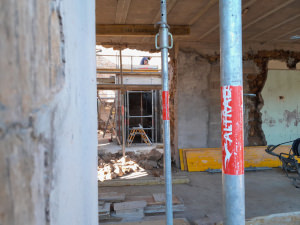

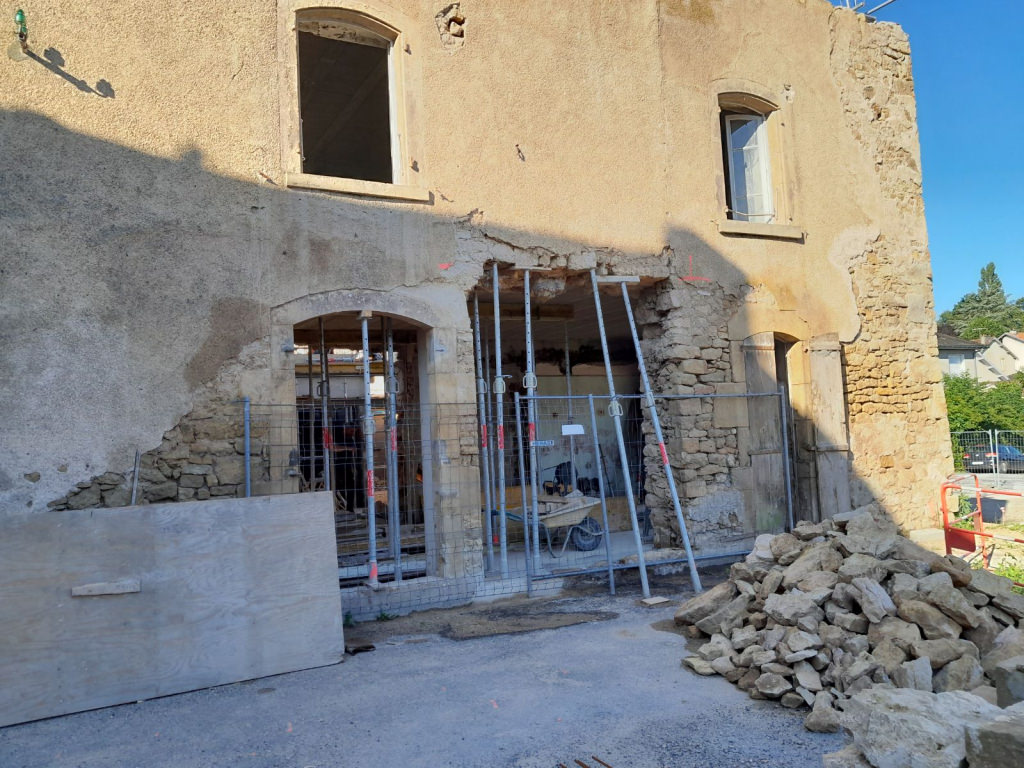

Jeudi 11 juillet 2024

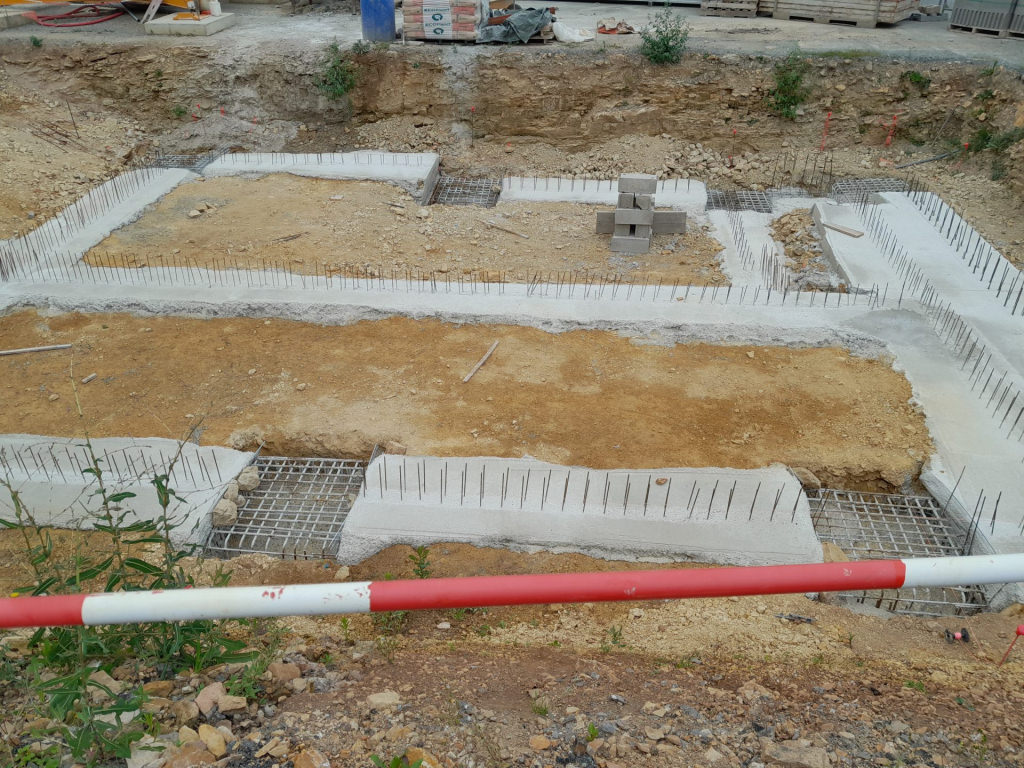

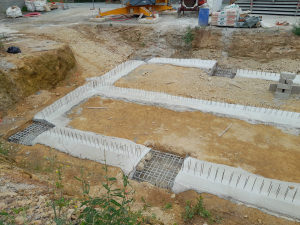

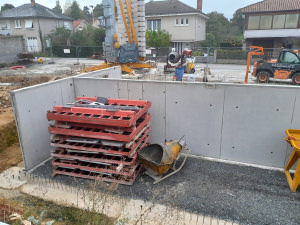

Jeudi 1er août 2024 : Coulage des fondations de l'annexe côté droit

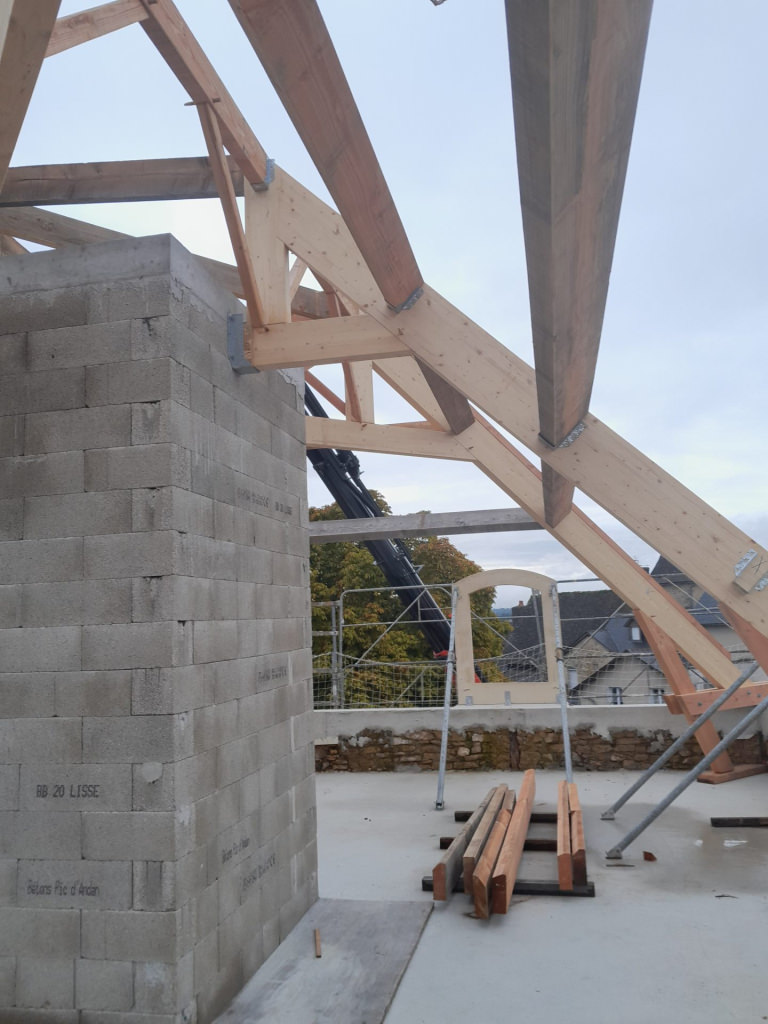

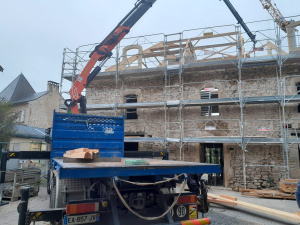

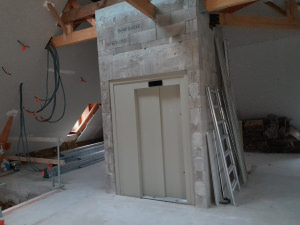

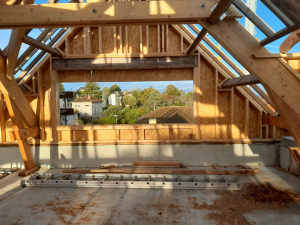

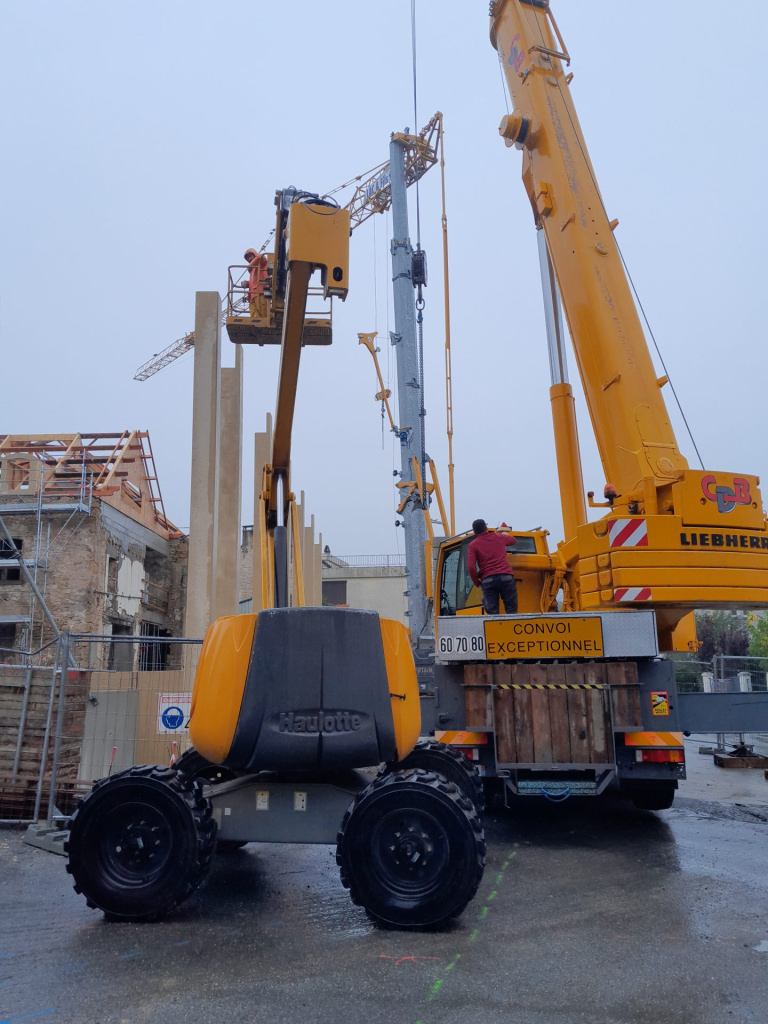

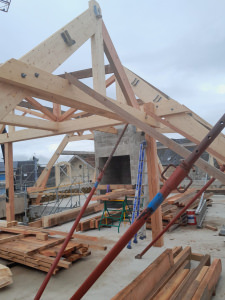

Jeudi 3 octobre 2024 : Pose de la charpente sur l'ancienne bâtisse

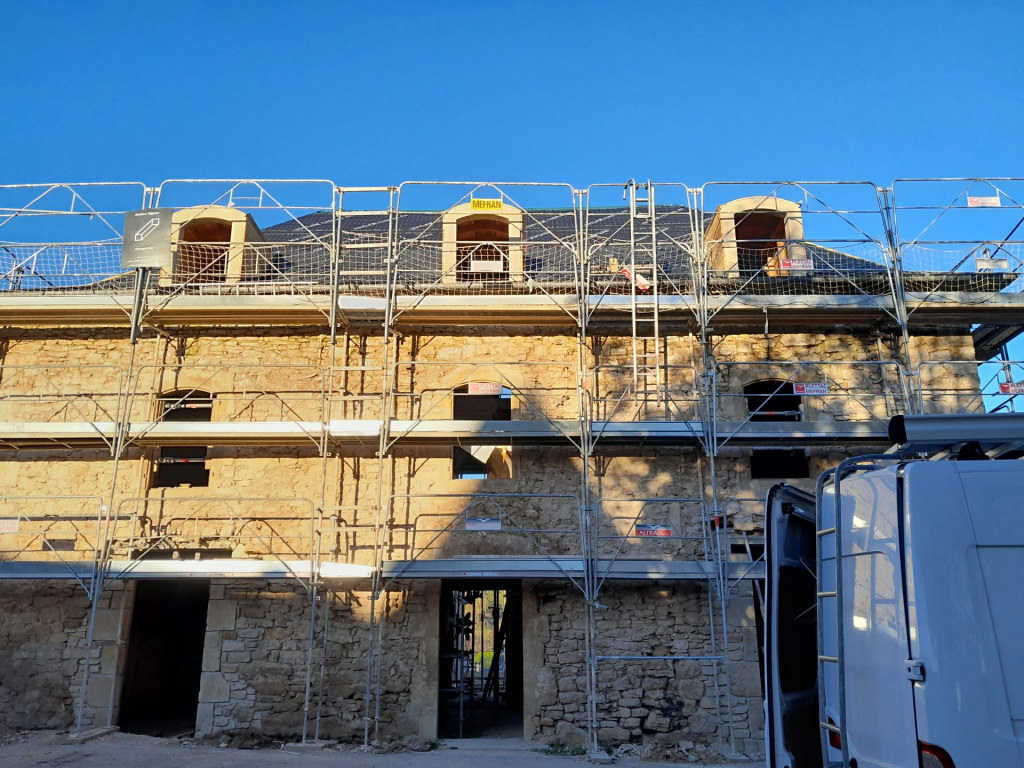

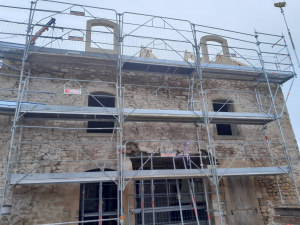

Jeudi 14 novembre  2024 : Pose des ardoises sur le toit de la bâtisse existante

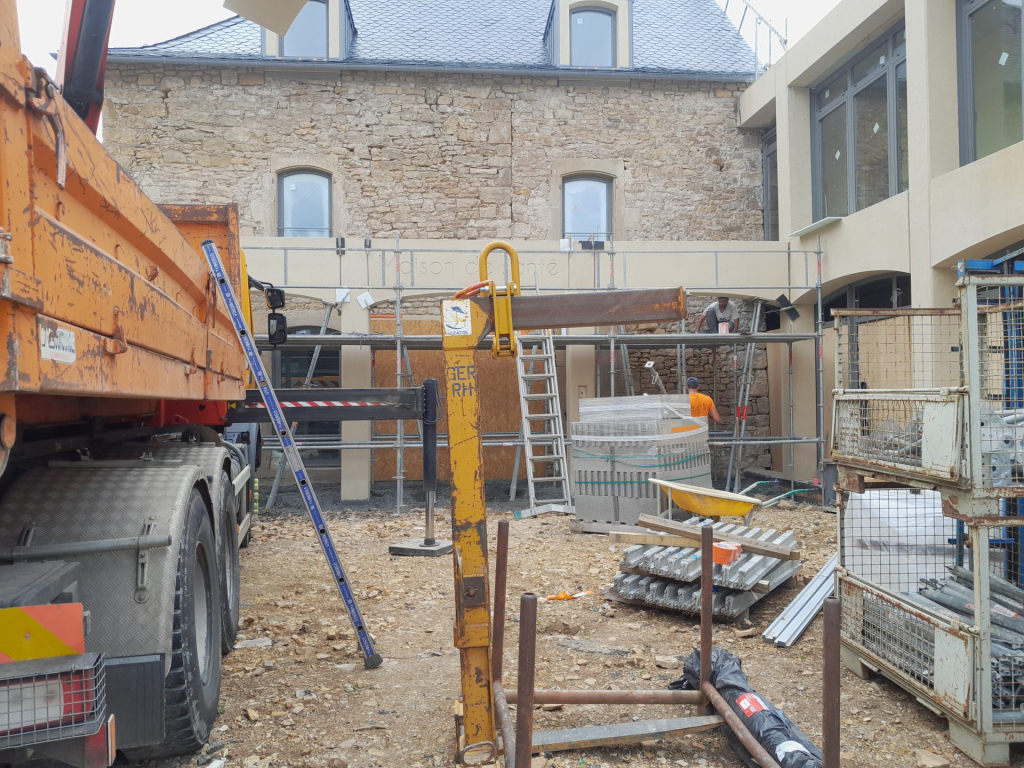

Vendredi 20 décembre 2024 : Partie ancienne bâtisse
Extension

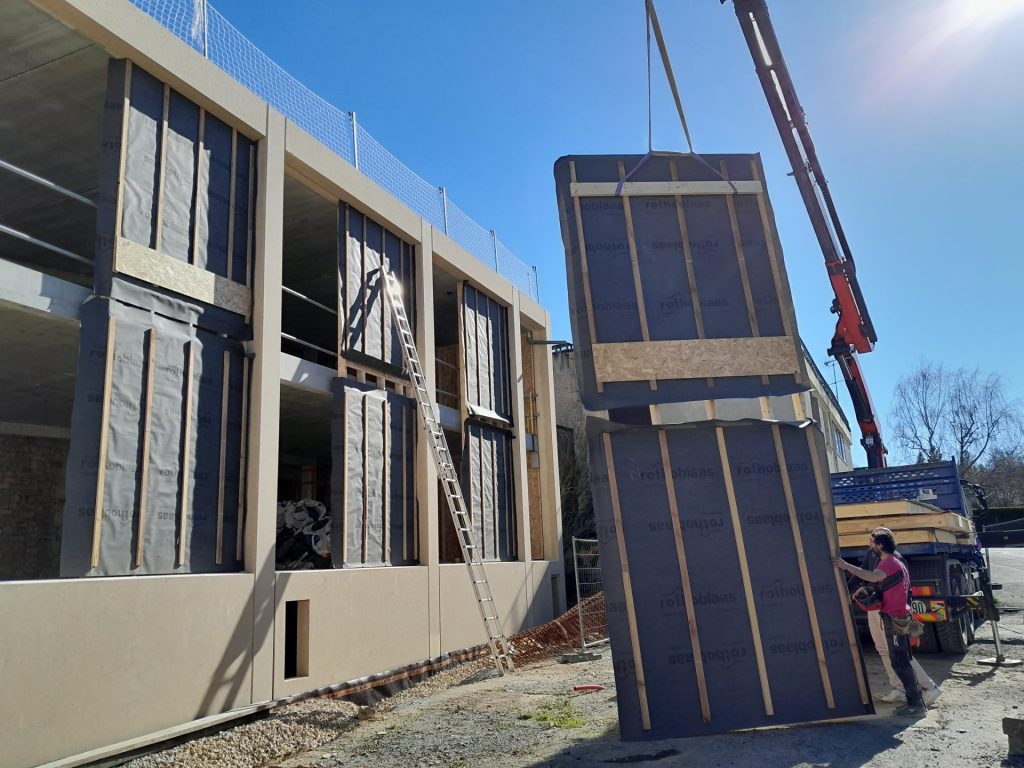

Mercredi 5 mars 2025 : Pose ossature bois sur l'aile droite partie neuve maison de santé

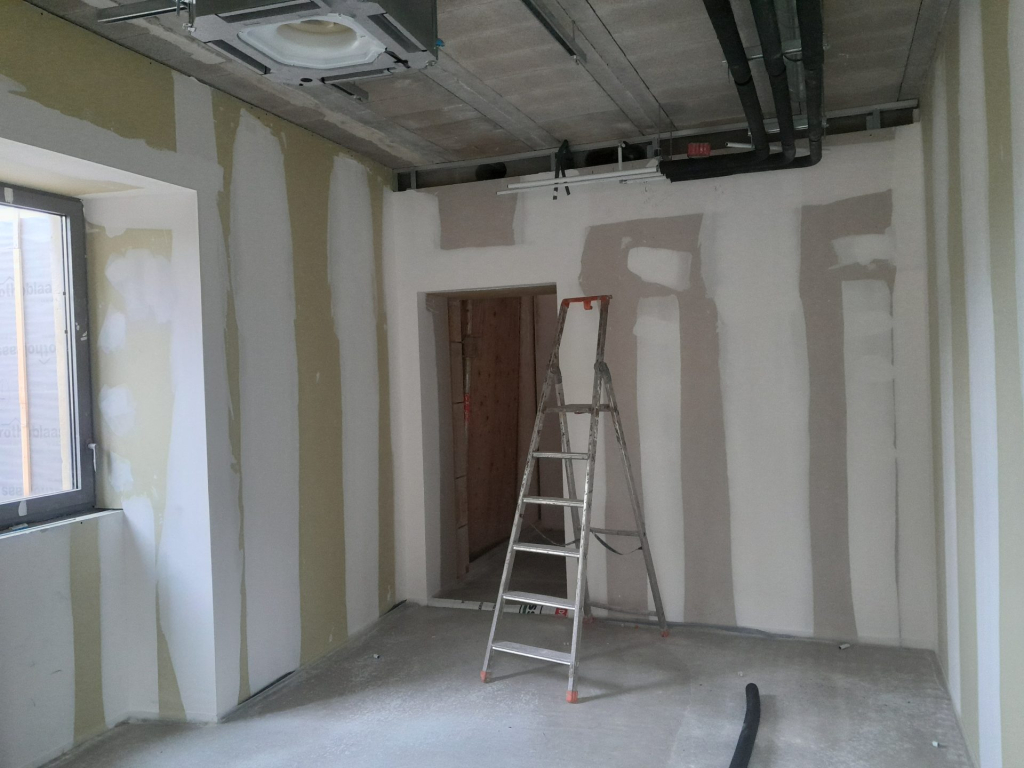

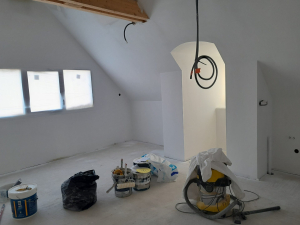

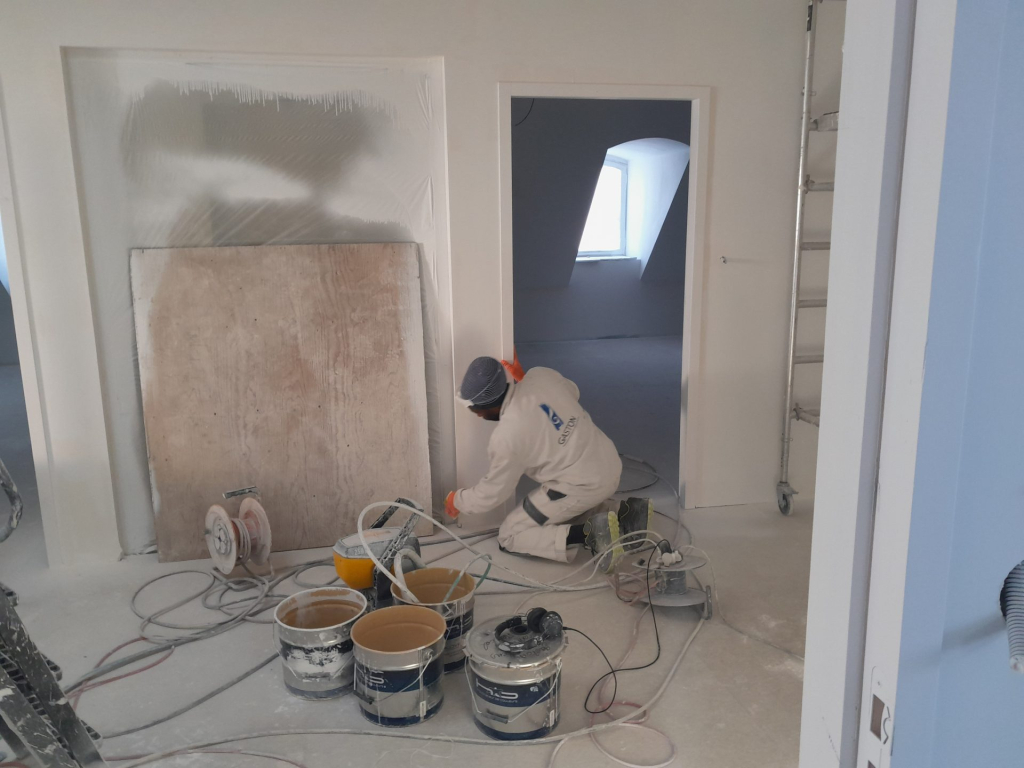

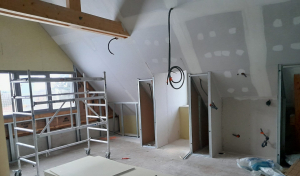

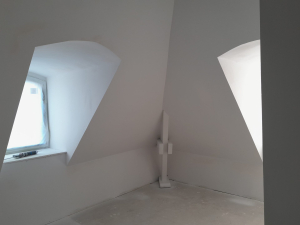

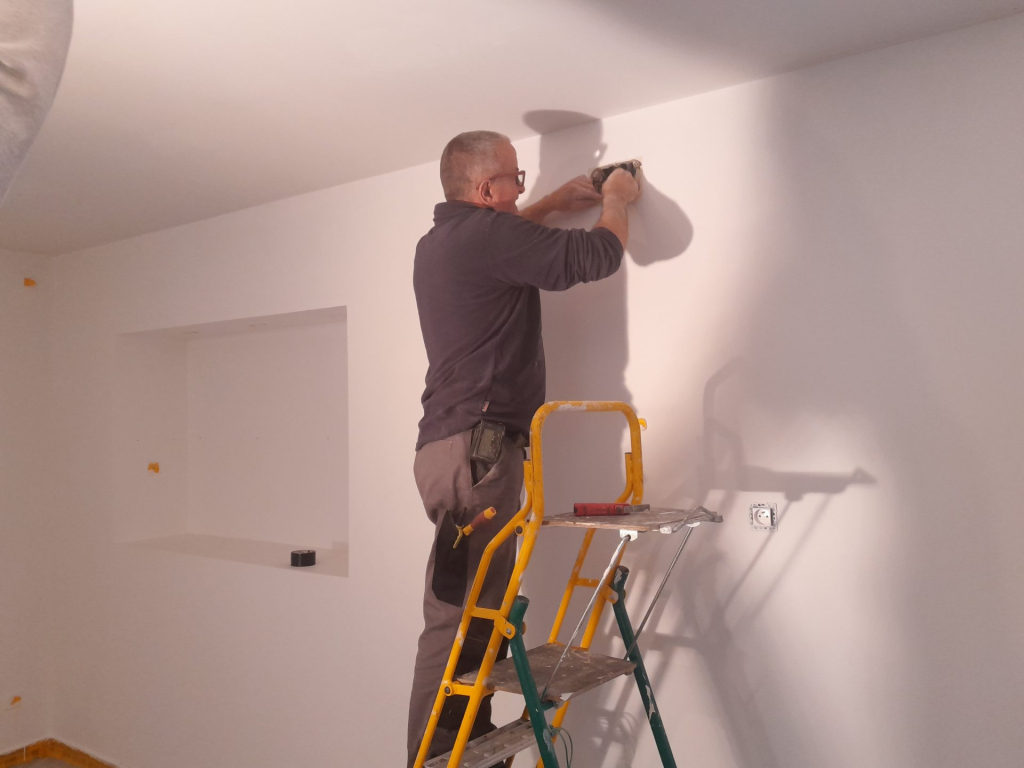

Mercredi 9 avril 2025 : Peinture sur les murs du 2e étage
Aile droite du bâtiment. Pose des fenêtres la semaine prochaine

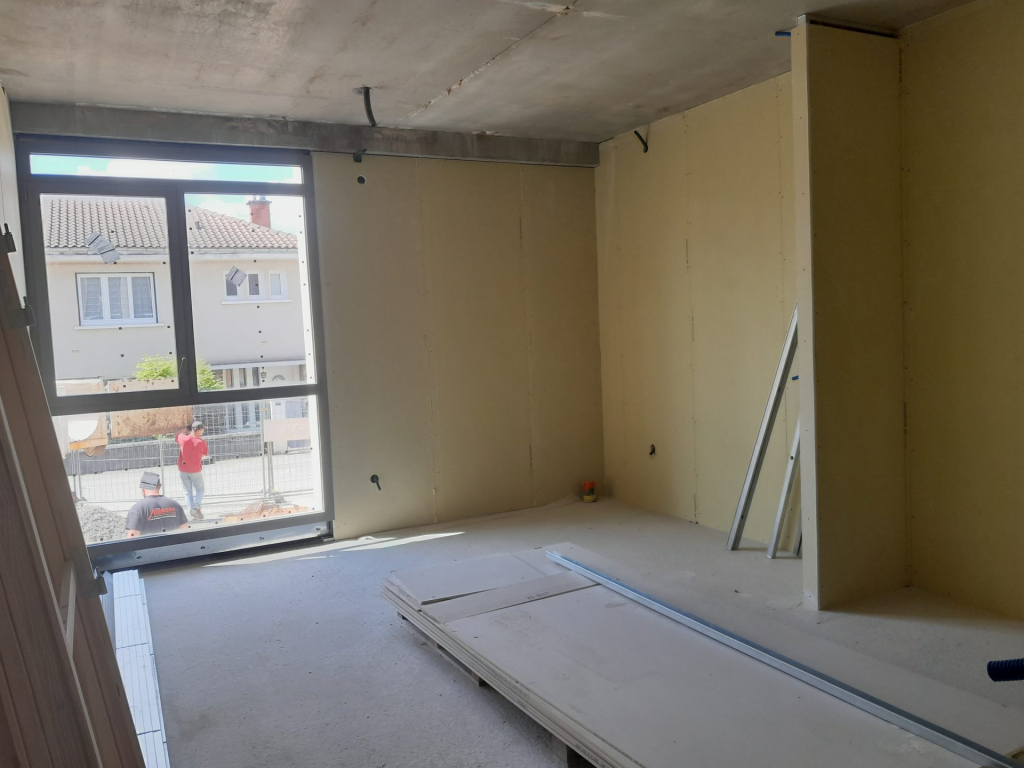

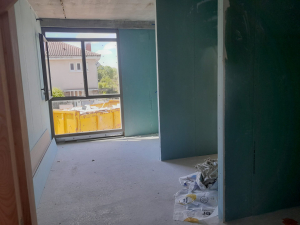

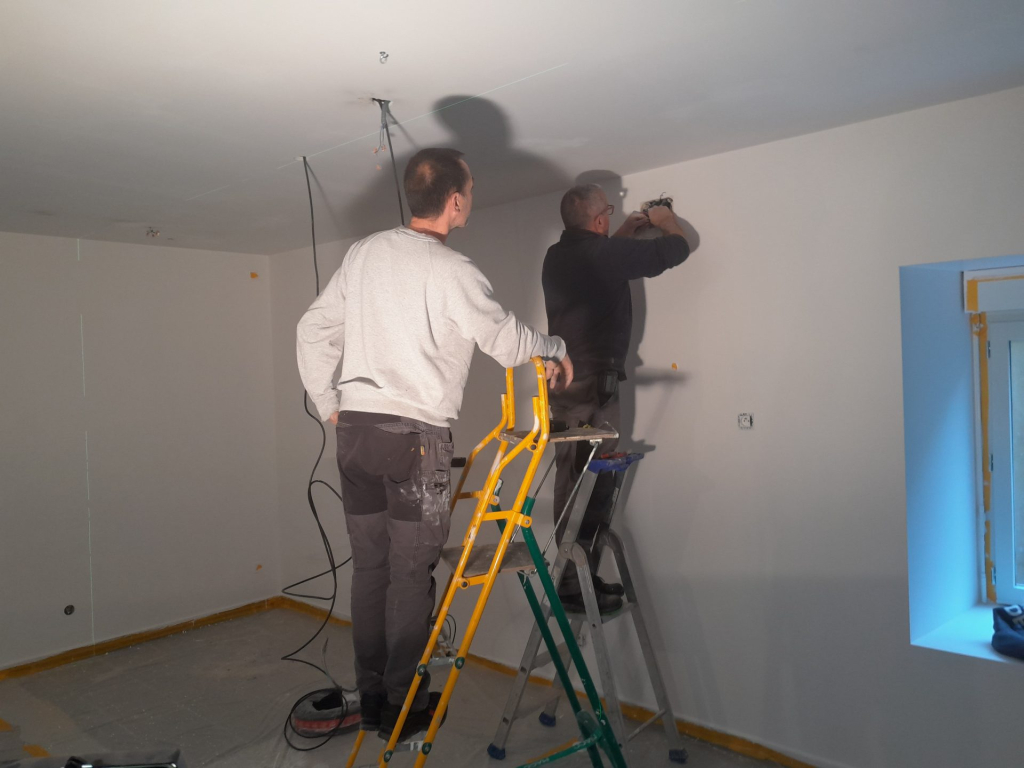

Mercredi 14 mai 2025 : Pose des cloisons terminée au rez-de-chaussée et à l'étage de la partie neuve aile droite

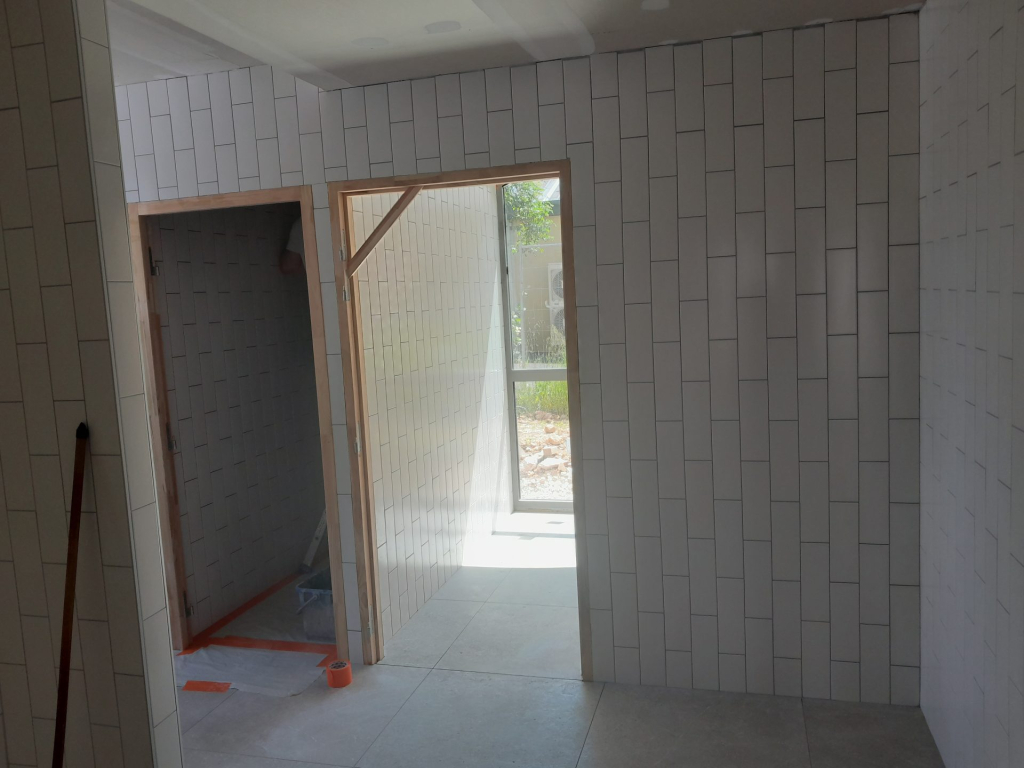

Pose de la faïence aux  toilettes des visiteurs, au rez-de-chaussée  dans la partie ancienne

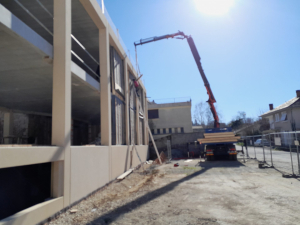

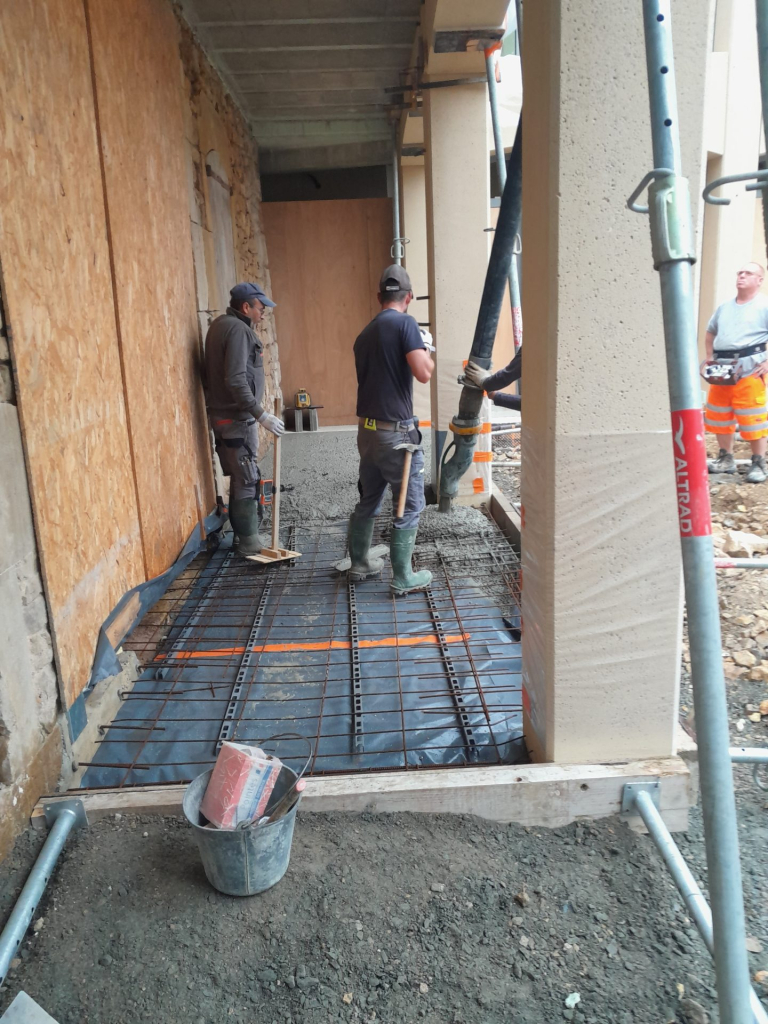

Lundi 2 juin 2025 : Coulage de la dalle sur le parvis de l'entrée principale

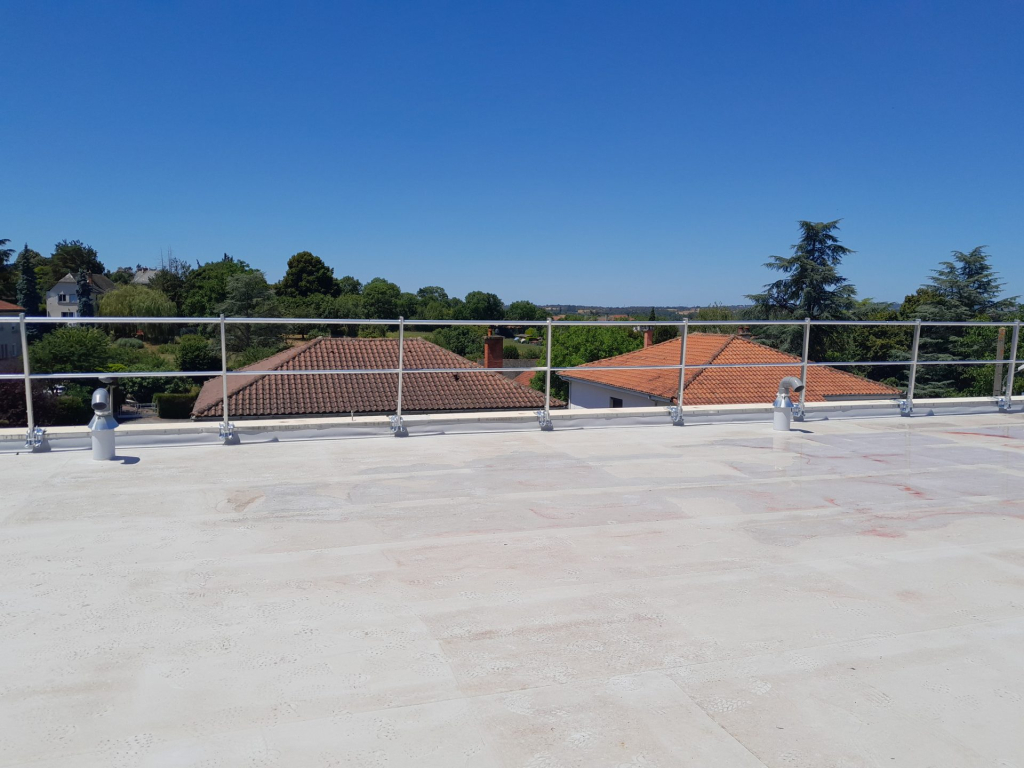

Mercredi 9 juillet 2025 : Pose du garde corps sur le toit de la partie neuve de la maion de santé

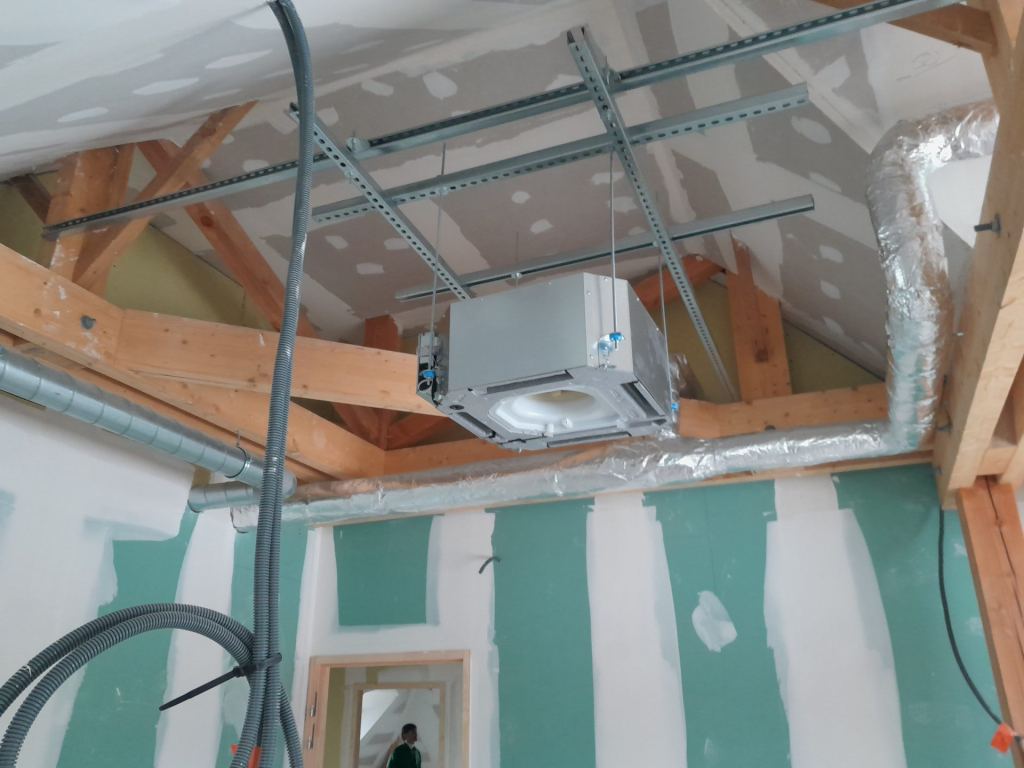

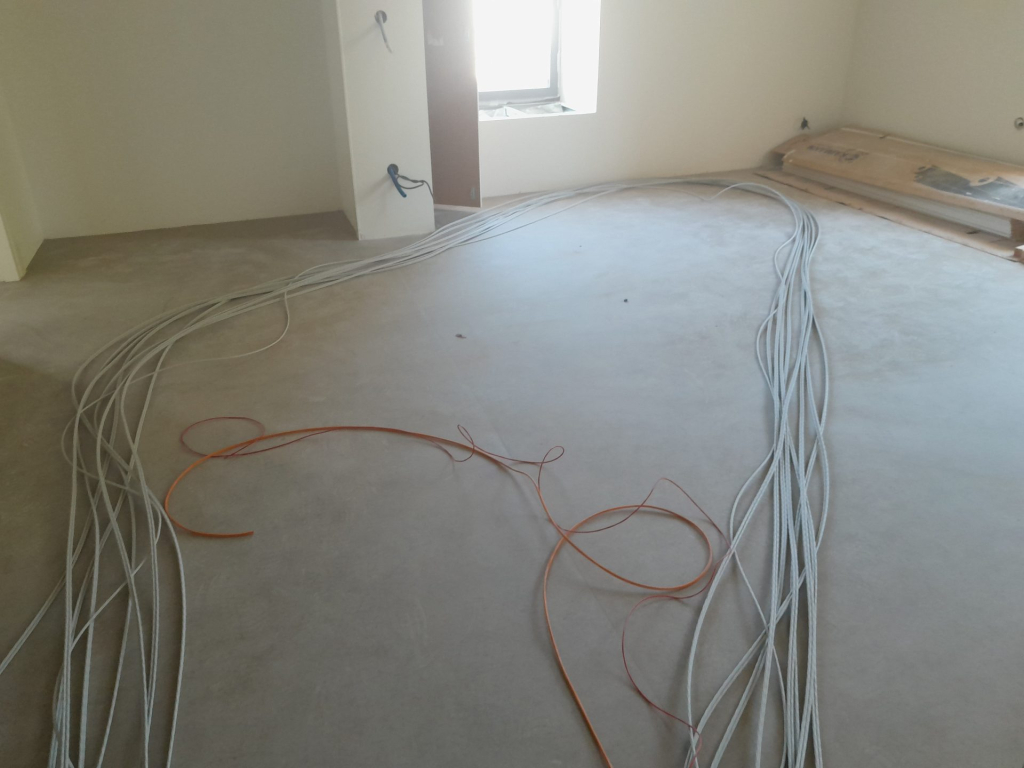

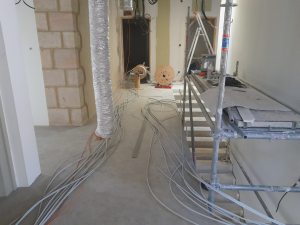

Lundi 11/08/2025 : Au 1er étage, mise en place des câbles pour l'électricité - téléphone- interphone - climatisation etc.
Le 2ème étage est terminé.

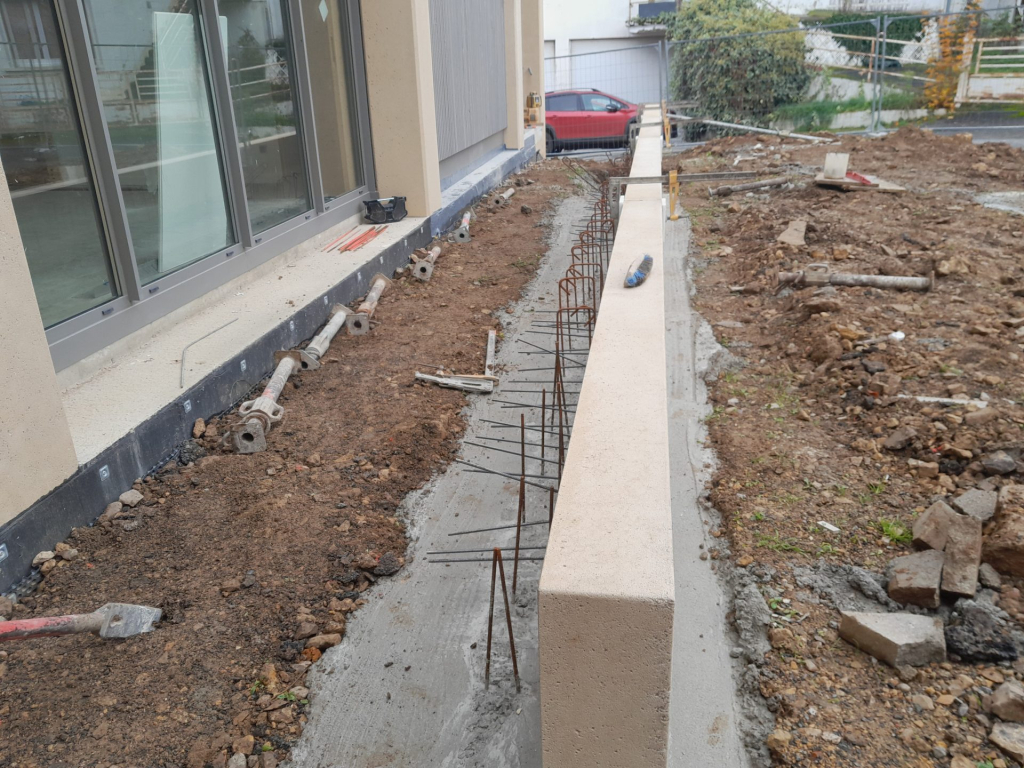

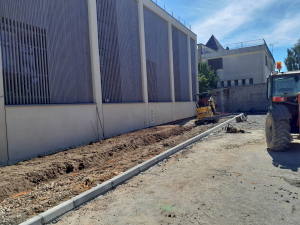

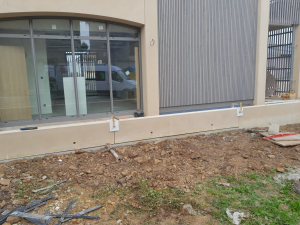

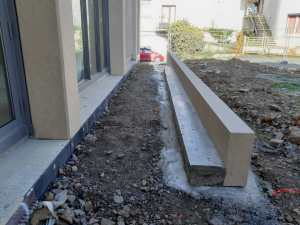

Mercredi 17/09/2025 : Aménagement du parking pour les praticiens, à l'arrière de la maison de santé

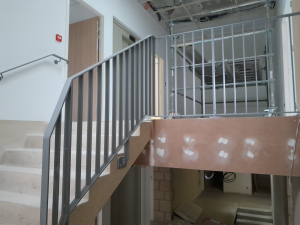

Mercredi 22/10/2025 : Pose des rambardes dans la cage d'escalier
Mercredi 19/11/2025 : Derniers raccordements des armoires électriques et aménagement extérieur
Mardi 13/01/2026 : Mise en place de la banque d'accueil
Mercredi 14/01/2026 : Mise en place de l'enrobé autour de la  maison de santé

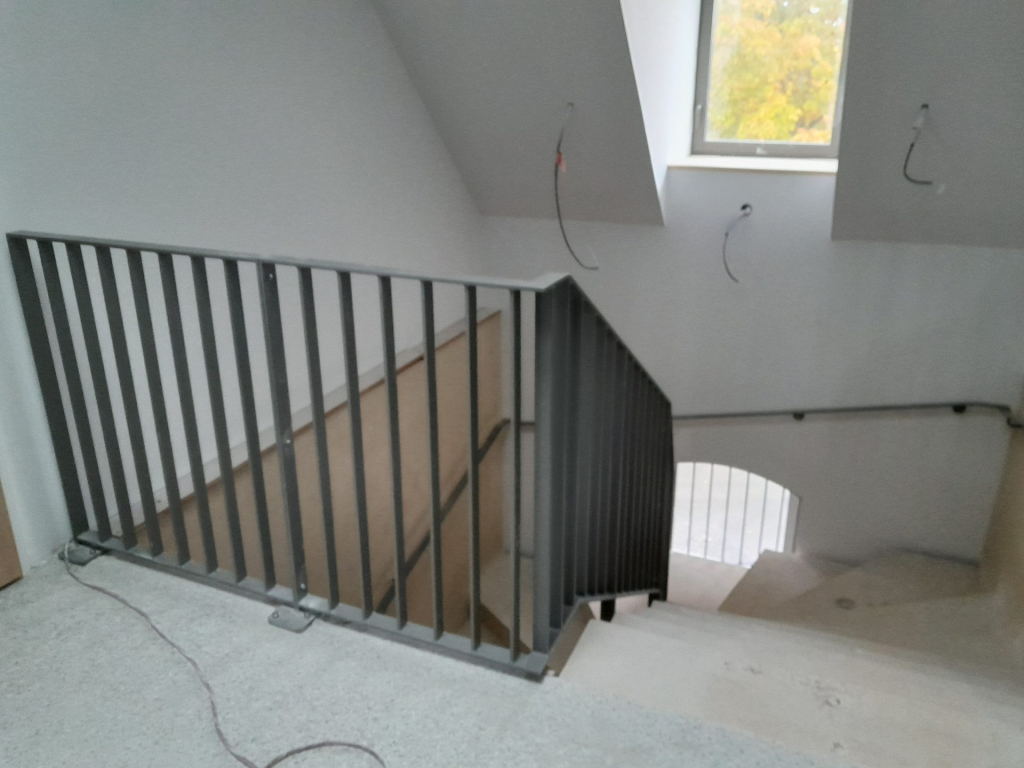

Mercredi 21/01/2026 : Pose des gardes-corps dans la cage d'escalier
Pose de l'enrobé devant l'entrée de la maison médicale
Vendredi 30/01/2026 : Mise en service de l'éclairage extérieur
Lundi 09/02/26 : Aménagement des salles d'attente

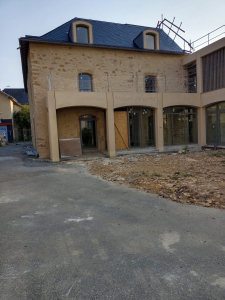

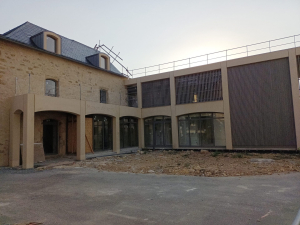

DEMARRAGE DES TRAVAUX DE LA MAISON MEDICALE

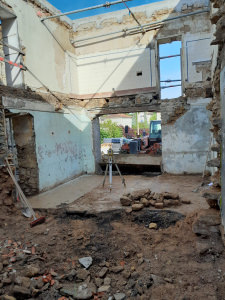

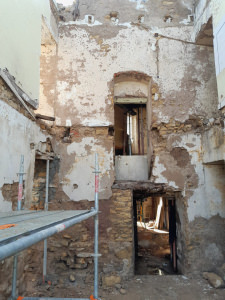

Jeudi 16 mai 2024 : Aile droite, cage escalier
Terrassement

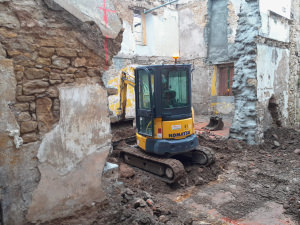

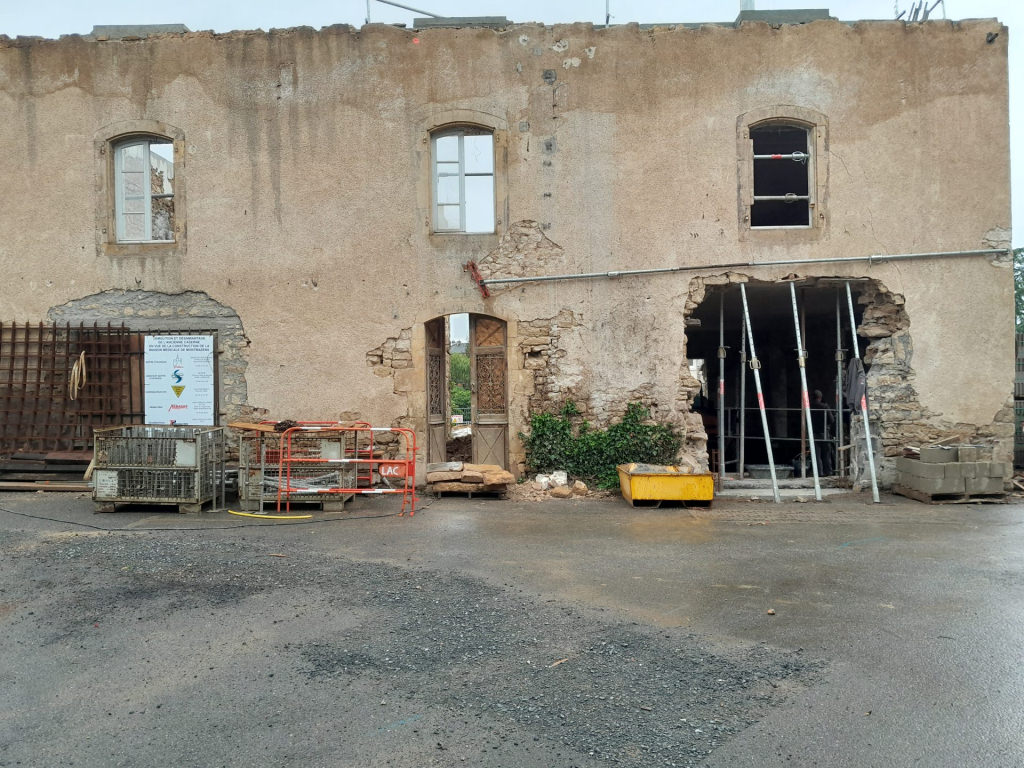

Jeudi 20 juin 2024

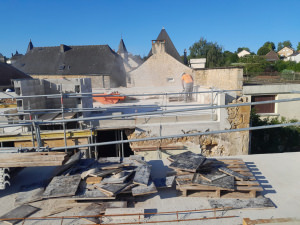

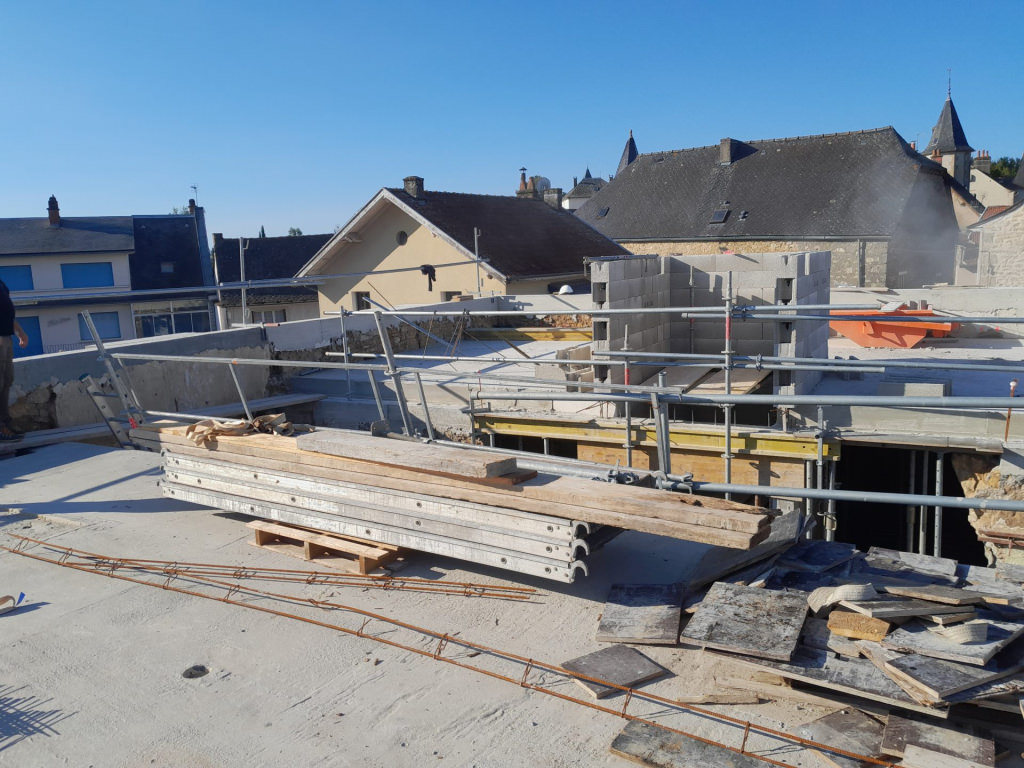

Jeudi 25 juillet 2024 : Aile gauche, dernière  dalle du haut et cage ascenseur

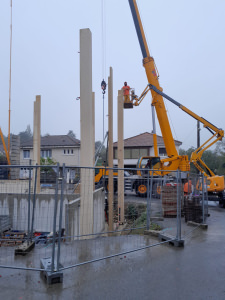

Jeudi 17 octobre 2024 : Aile droite

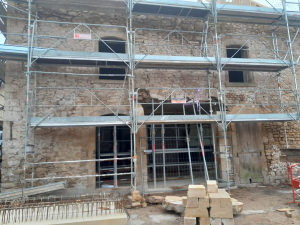

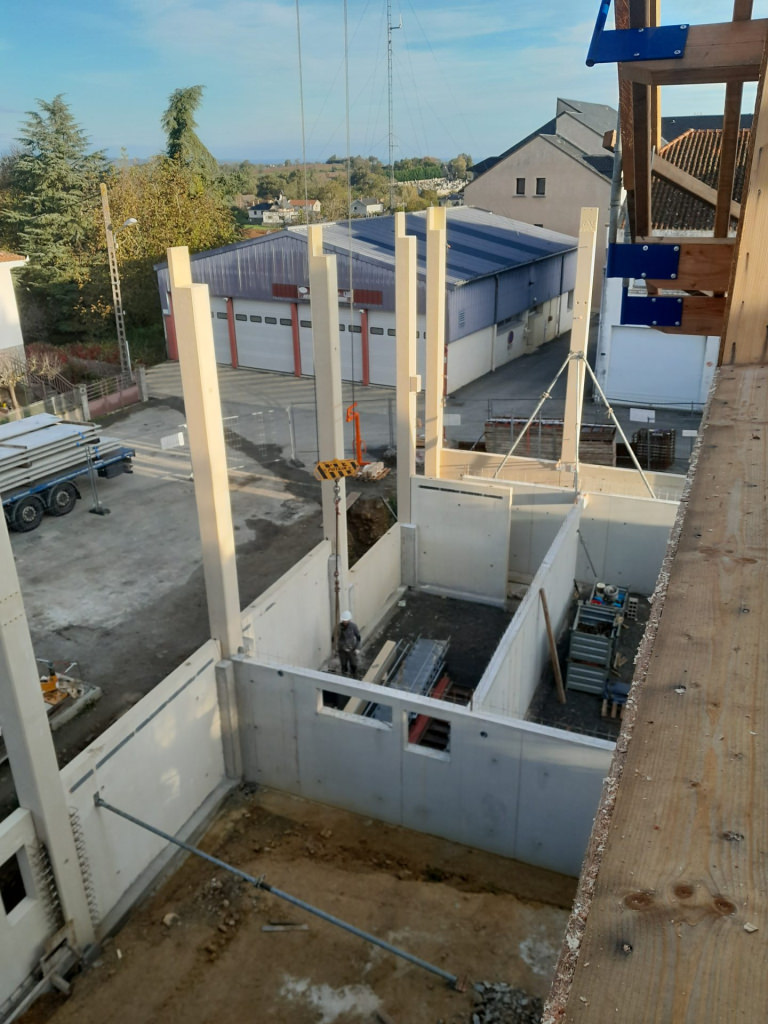

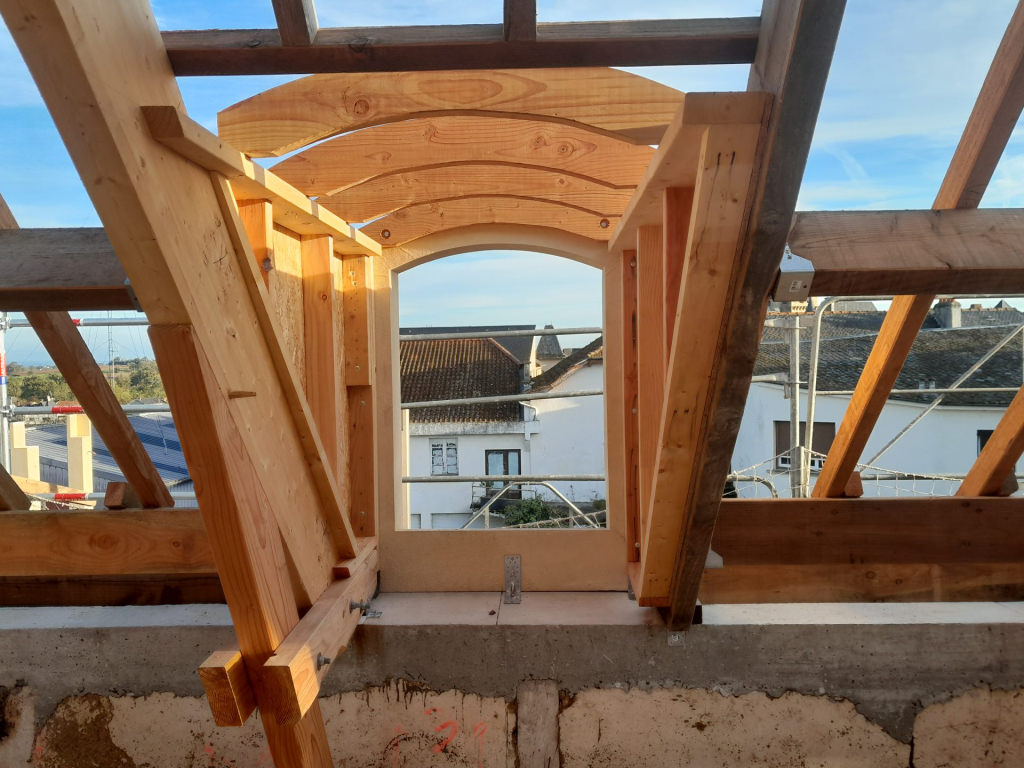

Jeudi 24 octobre 2024 : Les combles de la partie ancienne
Vue de dessus de la partie neuve

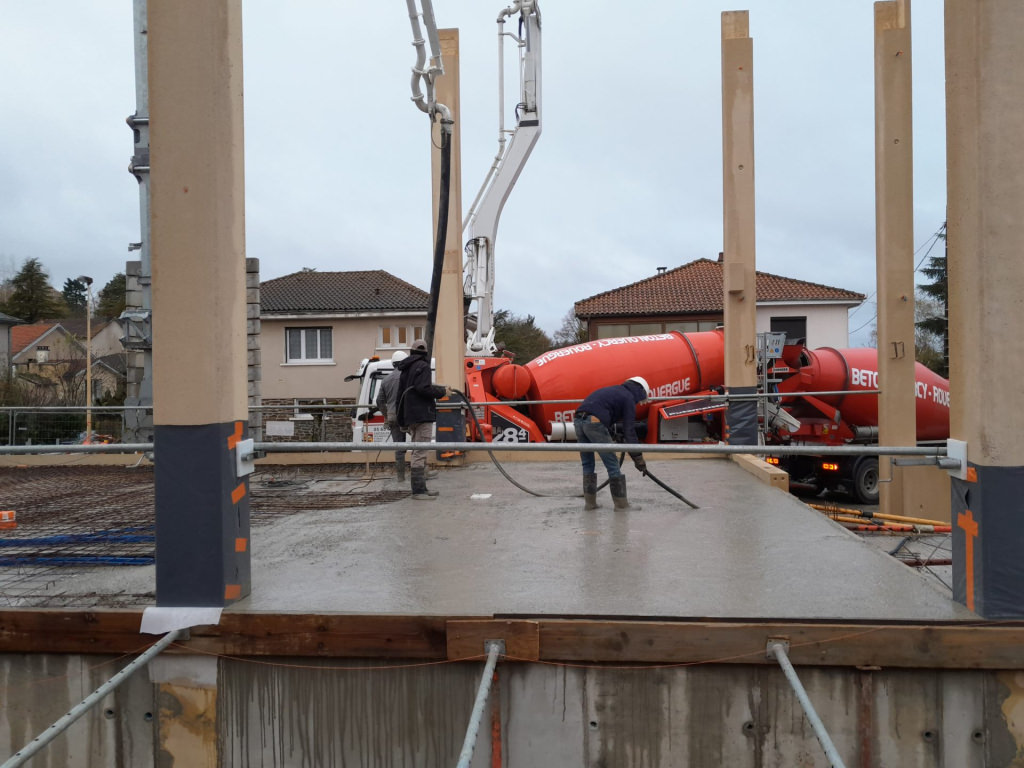

Mercredi 20 novembre 2024 : Coulage de la dalle du rez-de-chaussée de la partie neuve

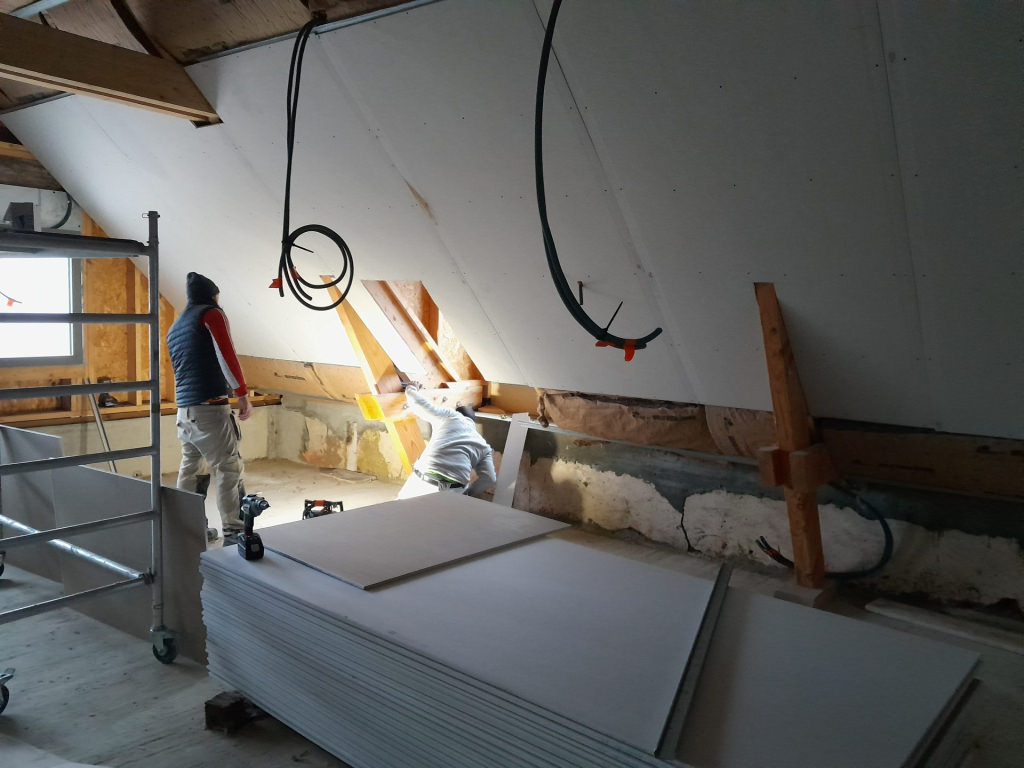

Jeudi 5 décembre 2024 : Pose de la laine de verre et des plaques de placo au dernier étage de la partie ancienne

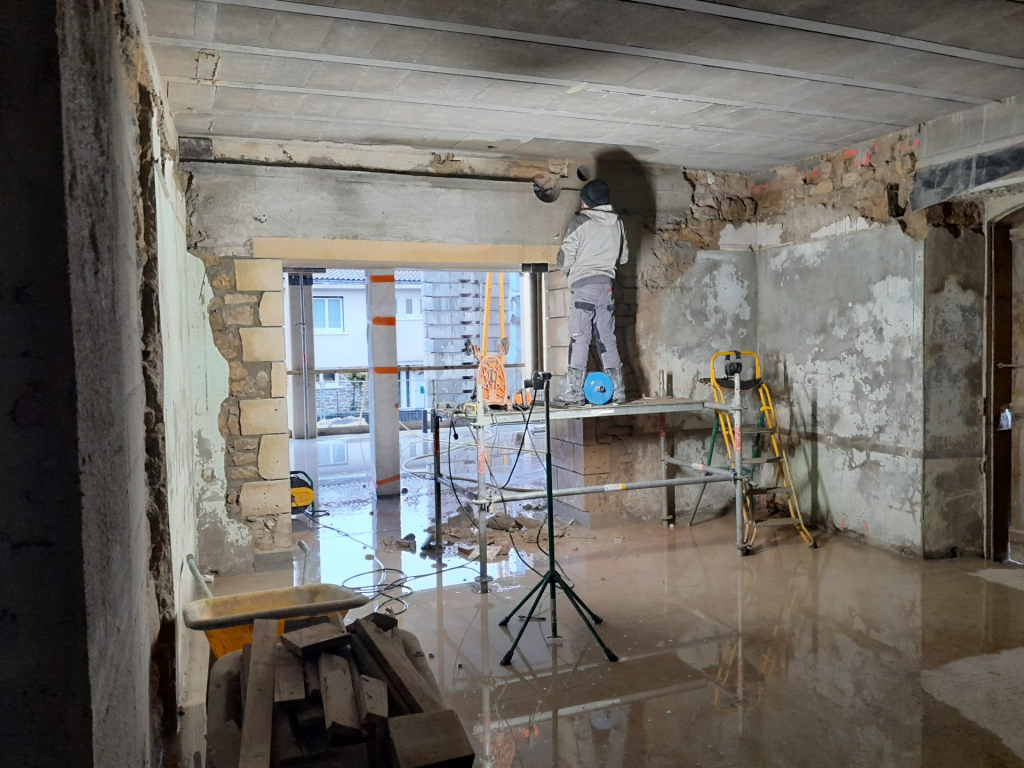

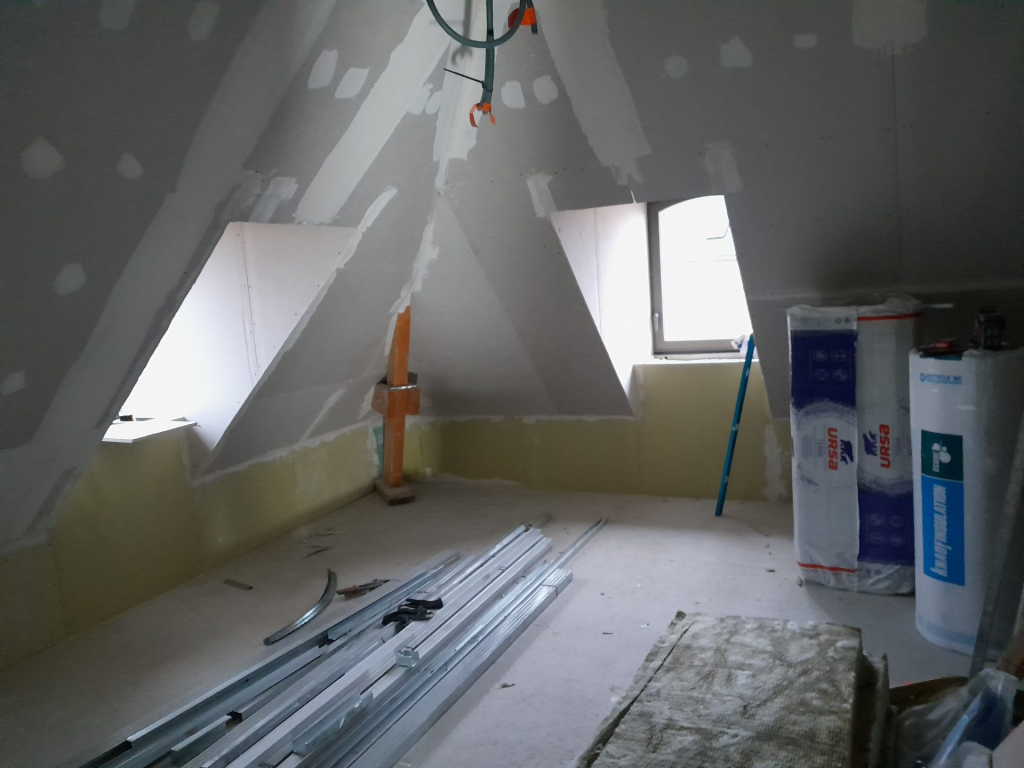

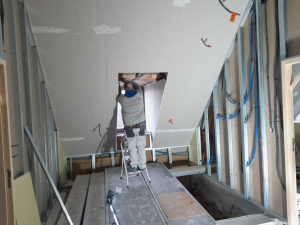

Lundi 27 janvier 2025 : Aménagement des pièces, partie ancienne, 2e étage
Partie ancienne, RDC
Mercredi 12 mars 2025

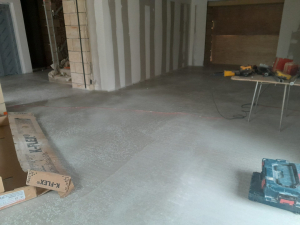

Mercredi 2 avril 2025 : Partie ancienne RDC, coulage chape liquide

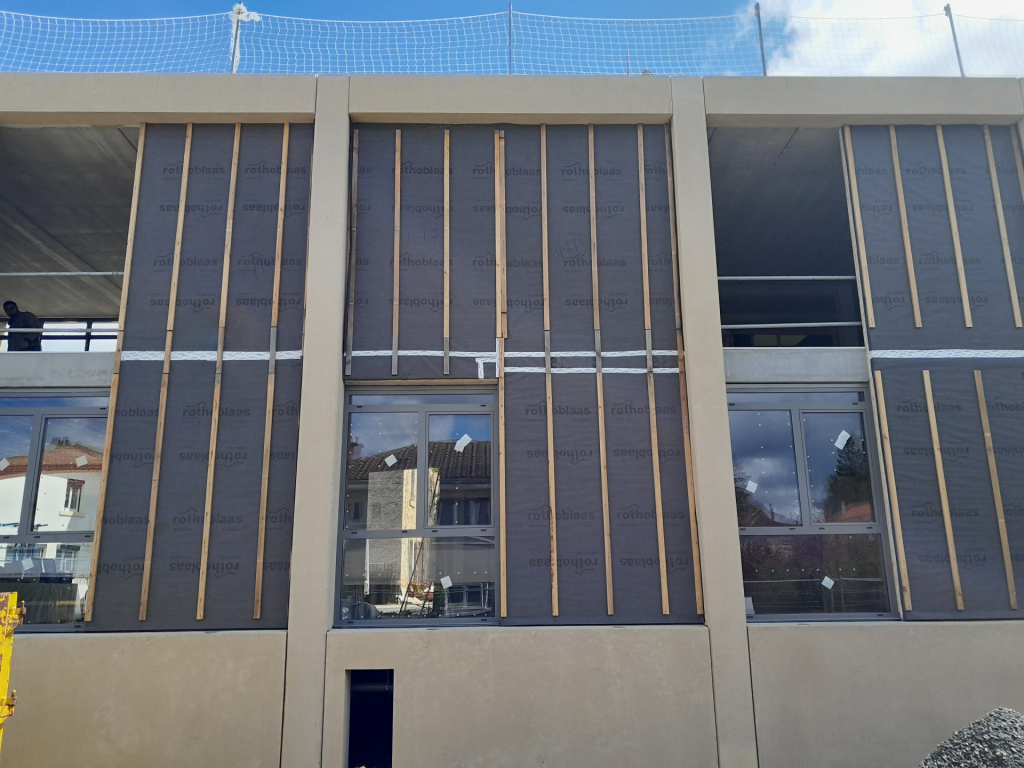

Mercredi 16 avril 2025 : Pose des fenêtres sur l'aile droite du bâtiment

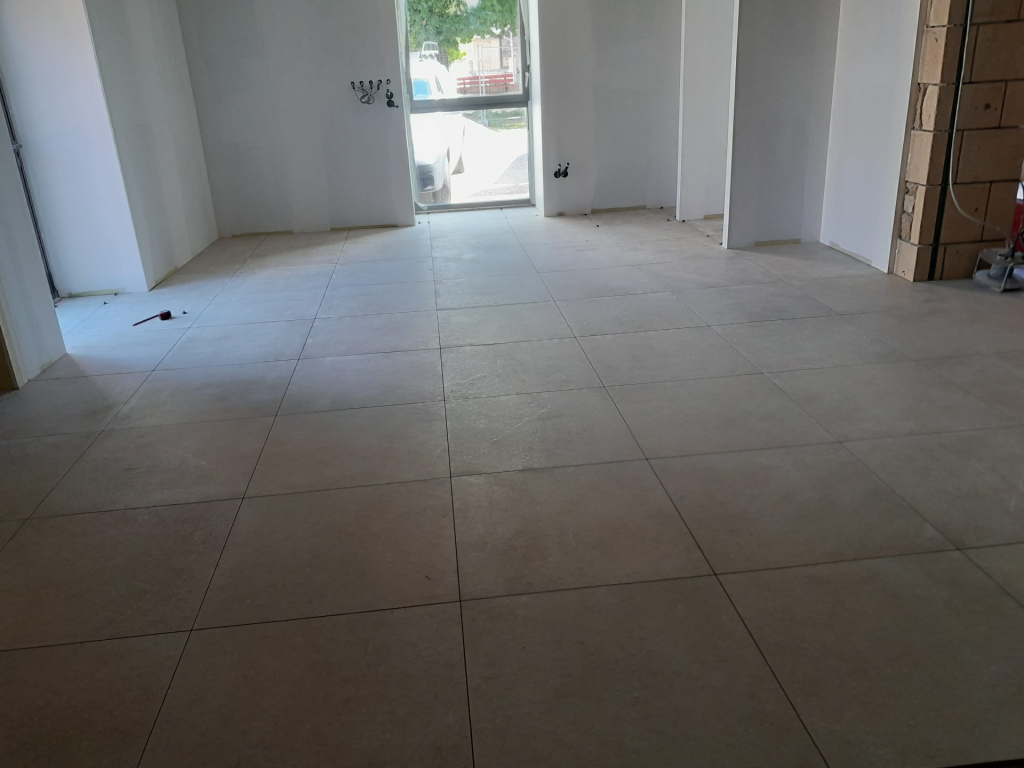

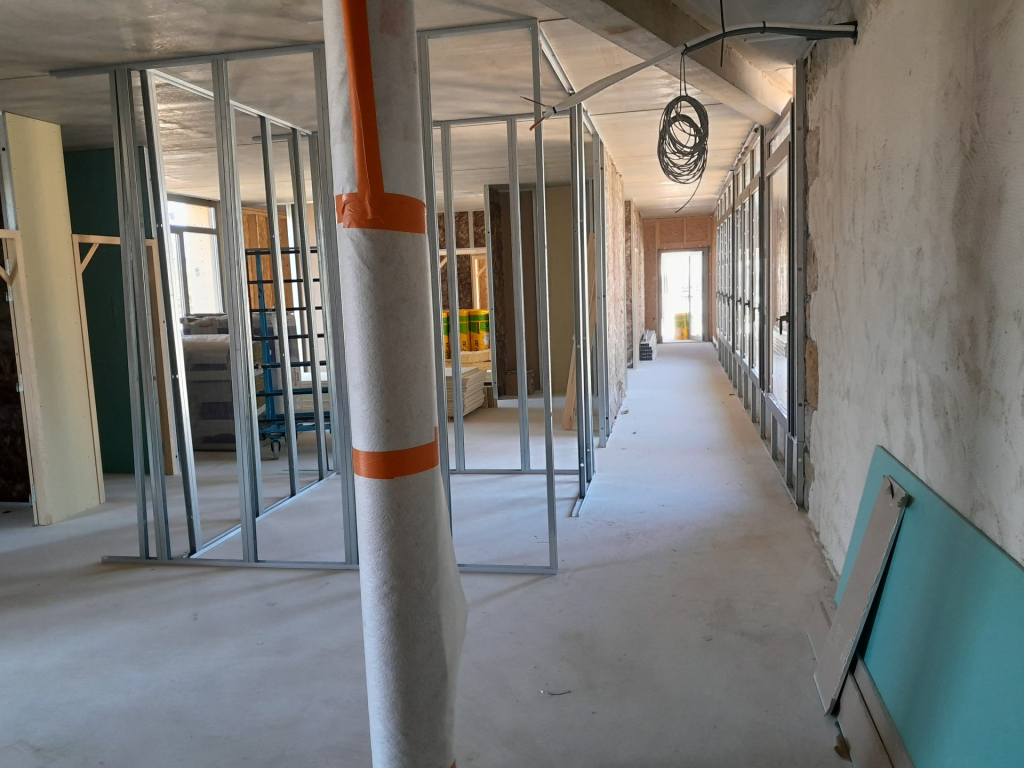

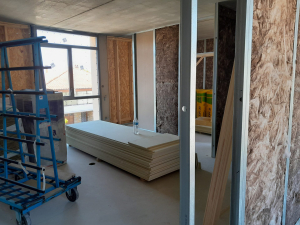

Mercredi 30 avril 2025 : Pose du carrelage dans la partie ancienne au RDC
Pose des cloisons avec mise en place de l'isolation  au 1er et au 2e étages dans l'aile droite de la partie neuve

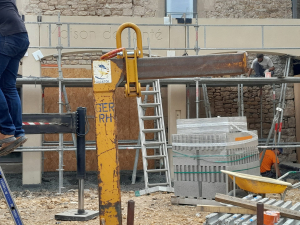

Mercredi 21 mai 2025 : Mise en place du parvis de la maison de santé

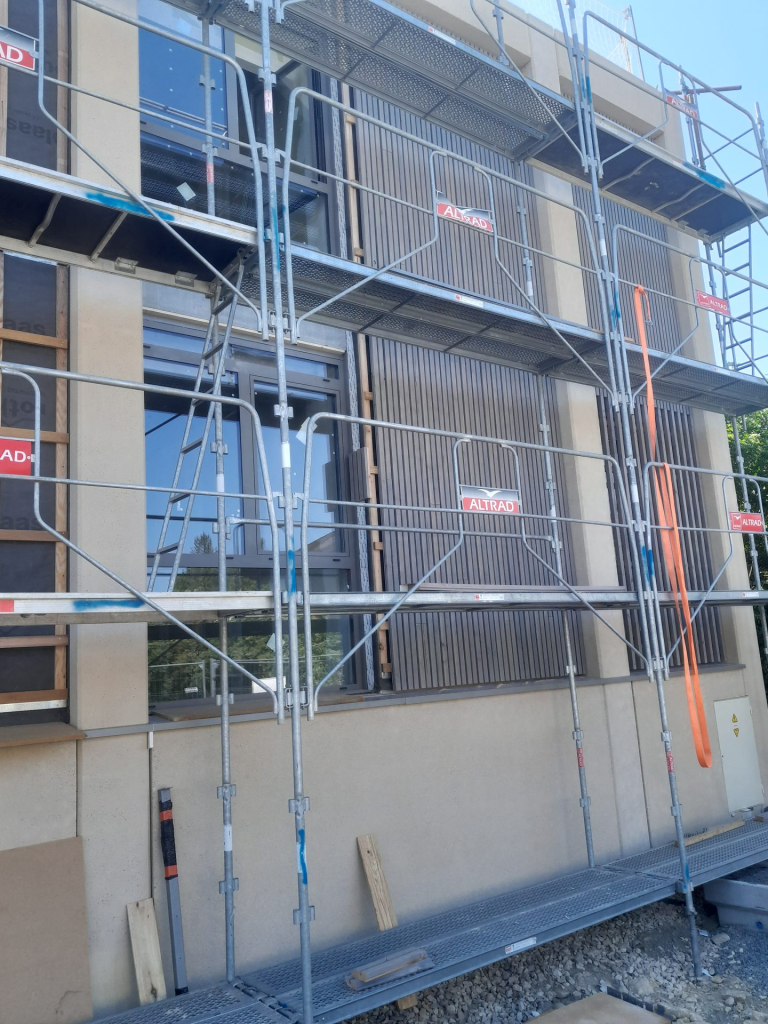

Vendredi 20 juin 2025 : Pose du bardage en bois sur la façade arrière de la partie neuve

Mercredi 30/07/2025 : Mise en place des portes d'éntrées et baies vitrées sur le parvis de la maison de santé

Mercredi 24/09/2025 : Mise en route des circuits eau sanitaire
Mercredi 05/11/2025 : Pose d'un muret devant la façade sur l'aile droite
Vendredi 28/11/2025 : Construction d'un escalier à l'arrrière de la maison de santé

Mardi 02/12/2025 : Pose des plaques au plafond terminée, au rez-de-chaussée
Mercredi 17/12/2025 : Mise en place du béton lavé autour de la maison de santé
Mercredi 28/01/2026 : Pose des gardes-corps dans la cage d'escalier
Vendredi 30/01/2026 : Mise en place des supports des panneaux solaires
Mercredi 04/02/26 : Pose et mise en service des panneaux solaires

Maison de la nature

Le 19/12/2025 : Terrassement, préparation de la plateforme pour le maçon.
Vendredi 30/01/2026 : Construction des murs.
Samedi 24/01/2026 : Mise en place par les bénévoles des réseaux sous dallage (électricité, eaux usées…).
Lundi 26/01/2026 : Coulage de la dalle.

Le 22/01/2026 : l’aménagement de la future salle du Cercle des aînés au rez-de-chaussée de la Mairie, se poursuit.

Mise aux normes électriques de la future salle du cercle des aînés au rez-de-chaussée de la mairie

Le 24/10/2025 : travaux de mise aux normes électriques de la future salle du Cercle des aînés au rez-de-chaussée de la Mairie.

REPRISE DU RESEAU D'EAU PLUVIAL DU STADE ET MISE AUX NORMES DE L'ECLAIRAGE

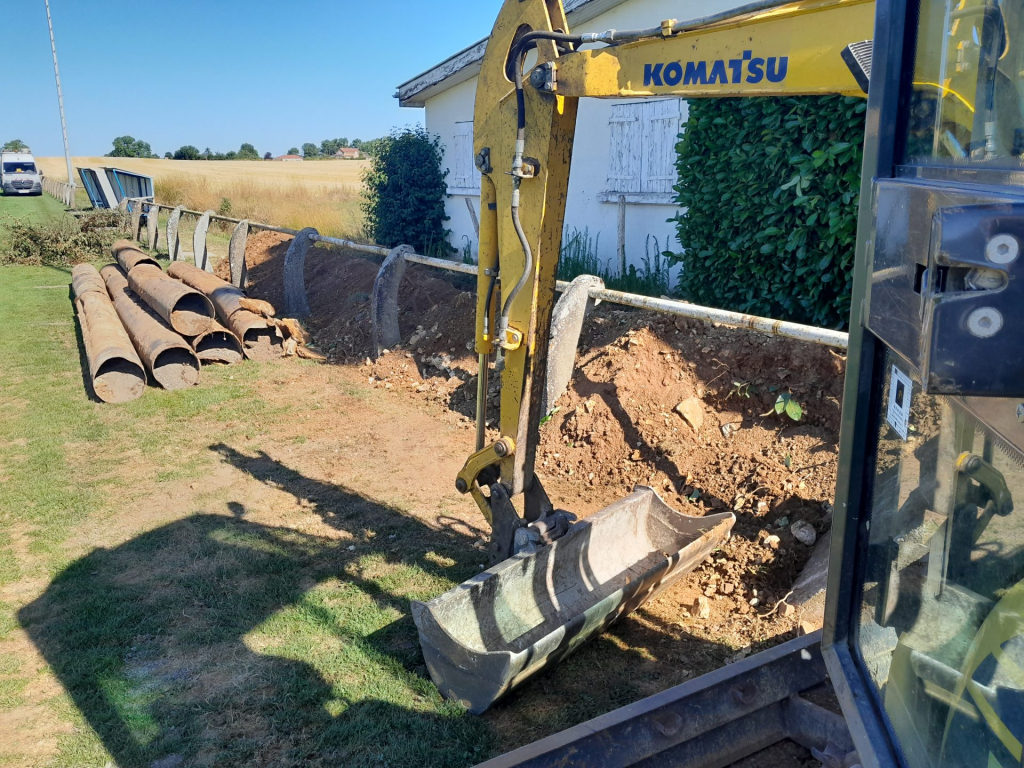

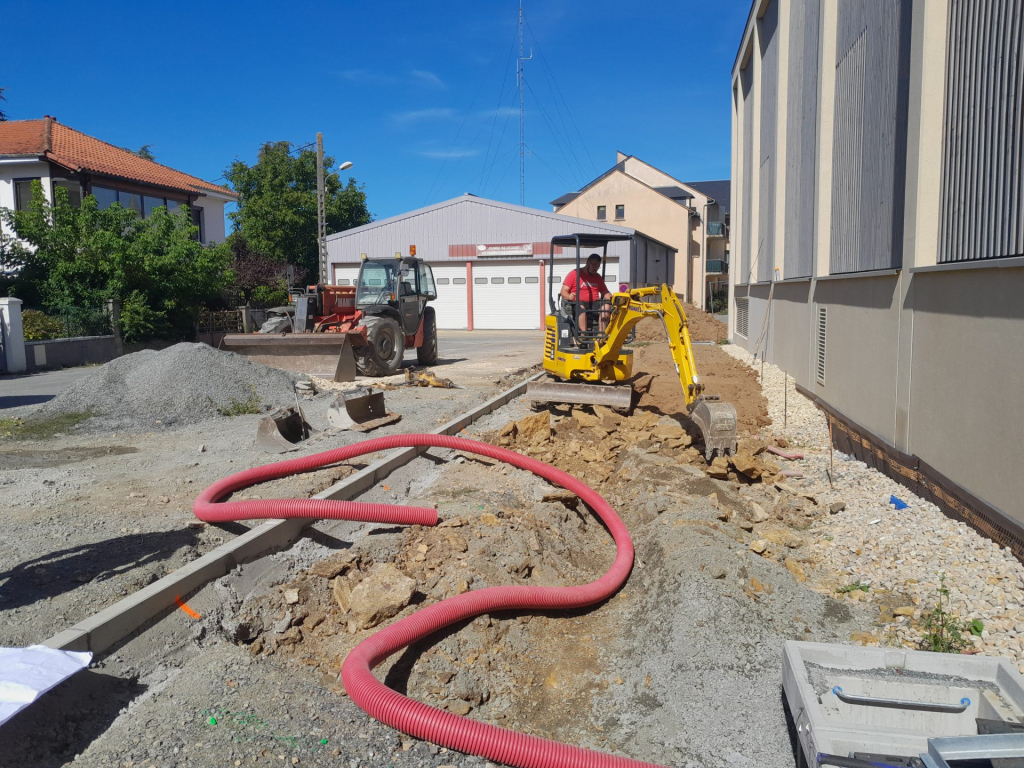

Le 09/07/2025 :  début des travaux de reprise du réseau d’eau pluvial du stade et de la mise aux normes de l’éclairage pour pouvoir jouer en Ligue.

Extension du réseau d'assainissement

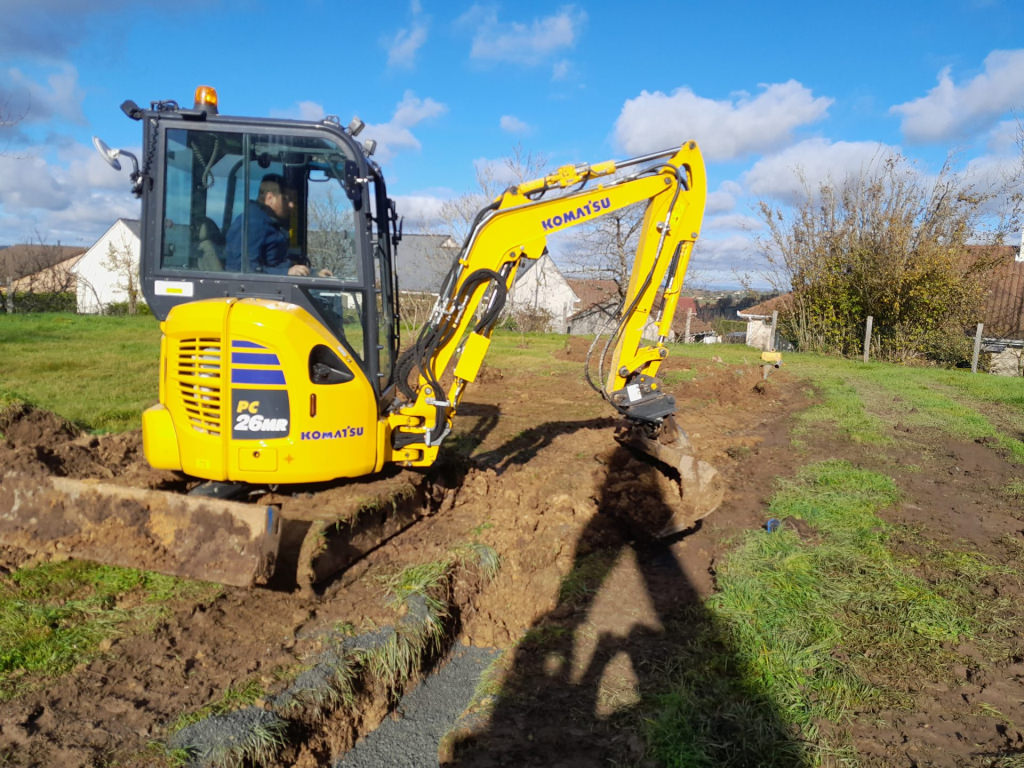

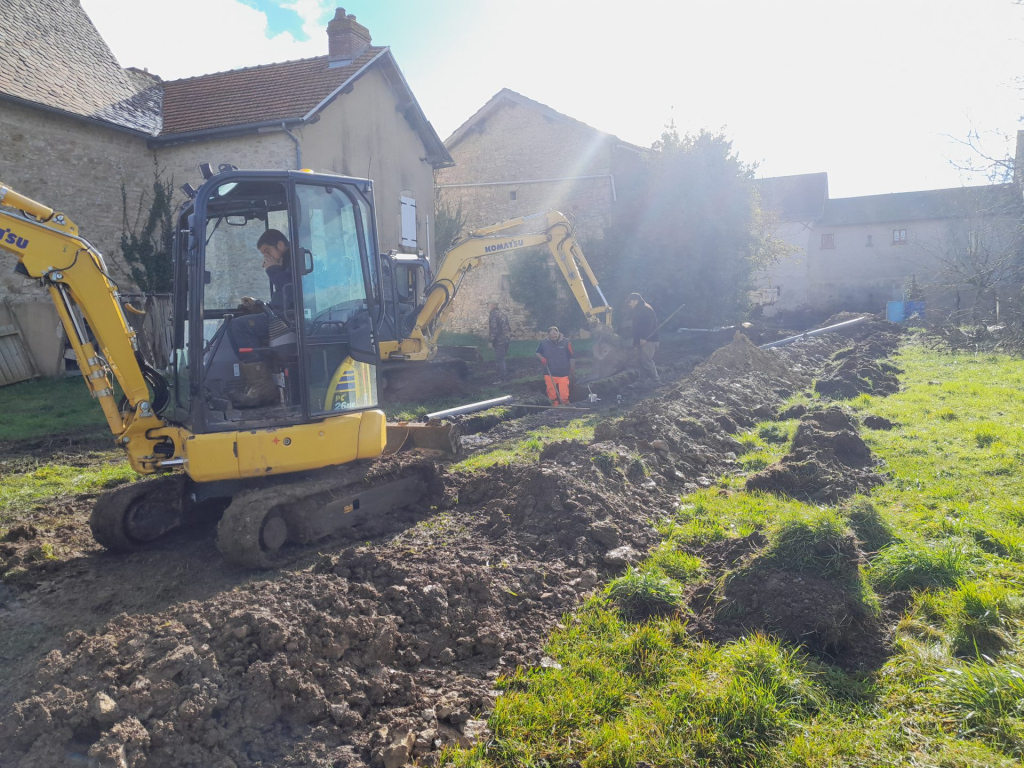

Le 22/11/2024 : impasse du Mas de Carreyrou avec le raccordement de quatre maisons

UNE BORNE DISTRIBUTRICE DE SAC POUR DEJECTION CANINE AVEC CORBEILLE EST INSTALLEE CHEMIN DU PARADIS

Depuis début octobre 2024, un distruteur de sacs avec corbeille pour déchets canins est installé chemin du Paradis, proche de l'entrée du parking.

D'autres seront installés prochainement Rue du Parc de Jaunac et Route de Sangayrac (au city-stade).

un deuxième columbarium EST opérationnel. Pour les réservations,veuillez contacter le secrétariat de la Mairie de Montbazens

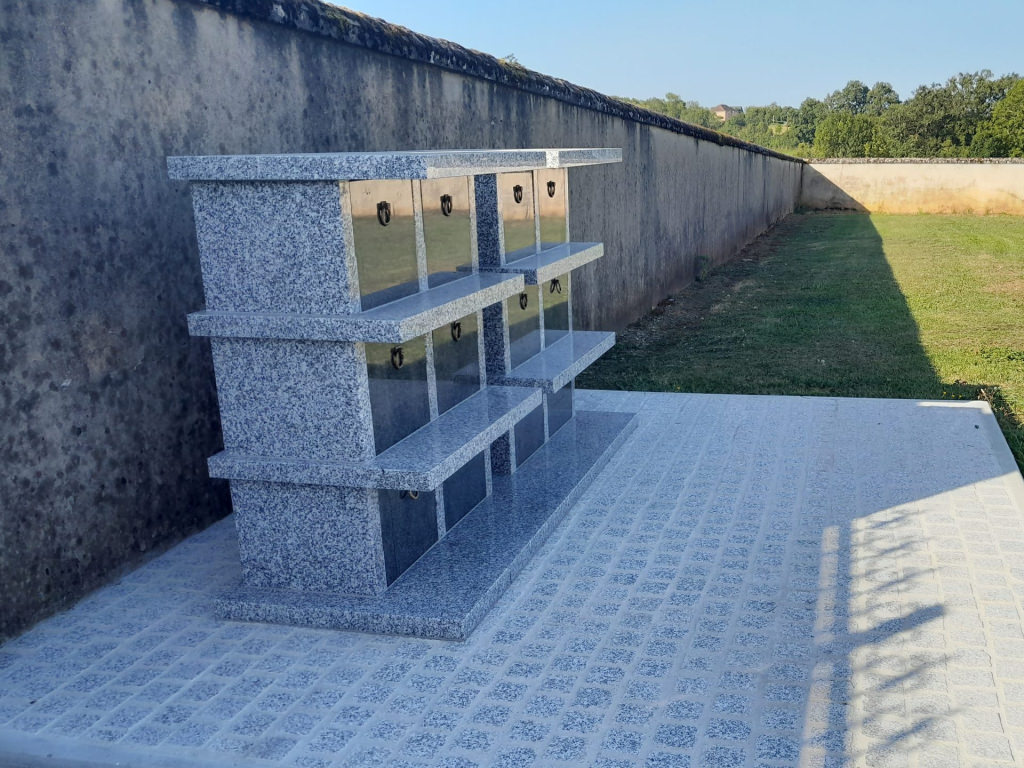

Depuis fin juillet 2024, un deuxième columbarium est opérationnel.

Pour les réservations, veuillez contacter le secrétariat de la Mairie de Montbazens.

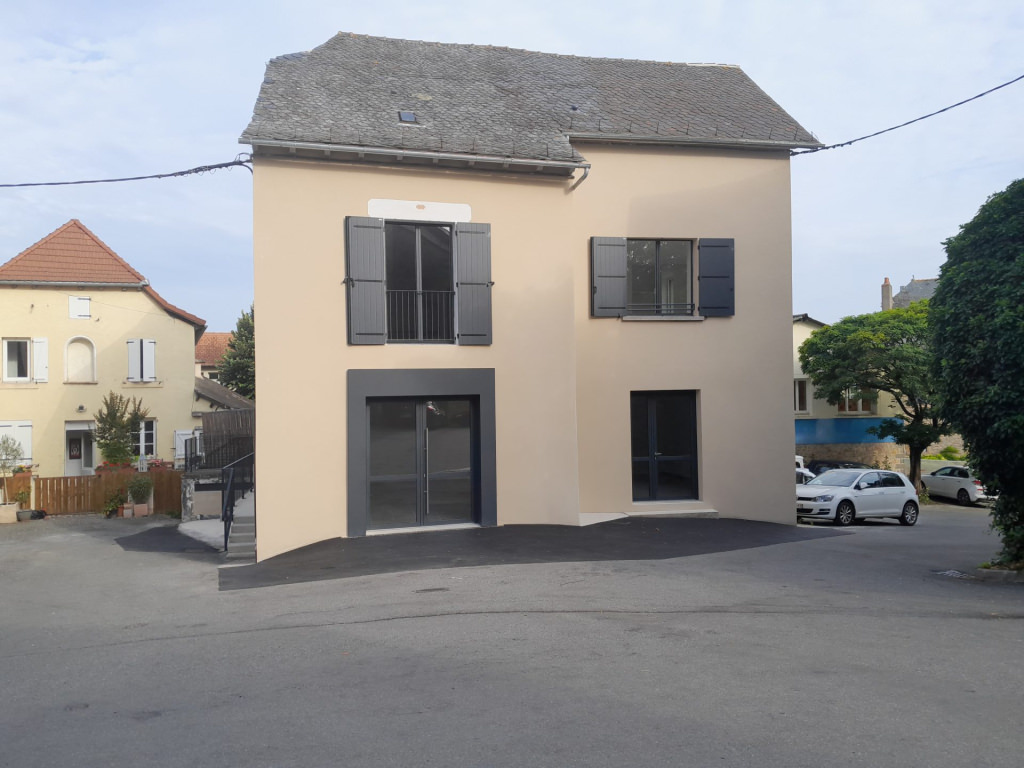

LES TRAVAUX DE LA MAISON SITUEE 10 PLACE DE L EGLISE SONT TERMINES

La commune loue un local commercial en plein centre ville, en face de l'église , pour un commerce ( de préférence commerce de  bouche ...épicerie , fromager, primeur...)

Tarif très attractif pour tous renseignements se rapprocher de la mairie. Rdc : local commercial libre

Au 1er étage:  appartement (loué)

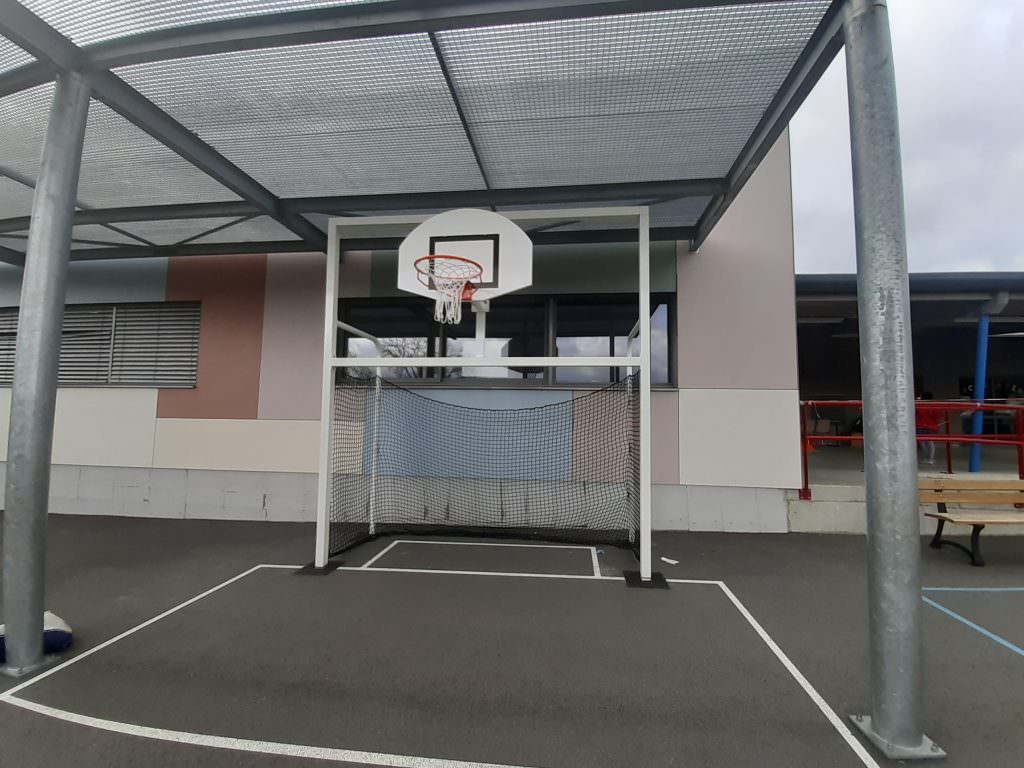

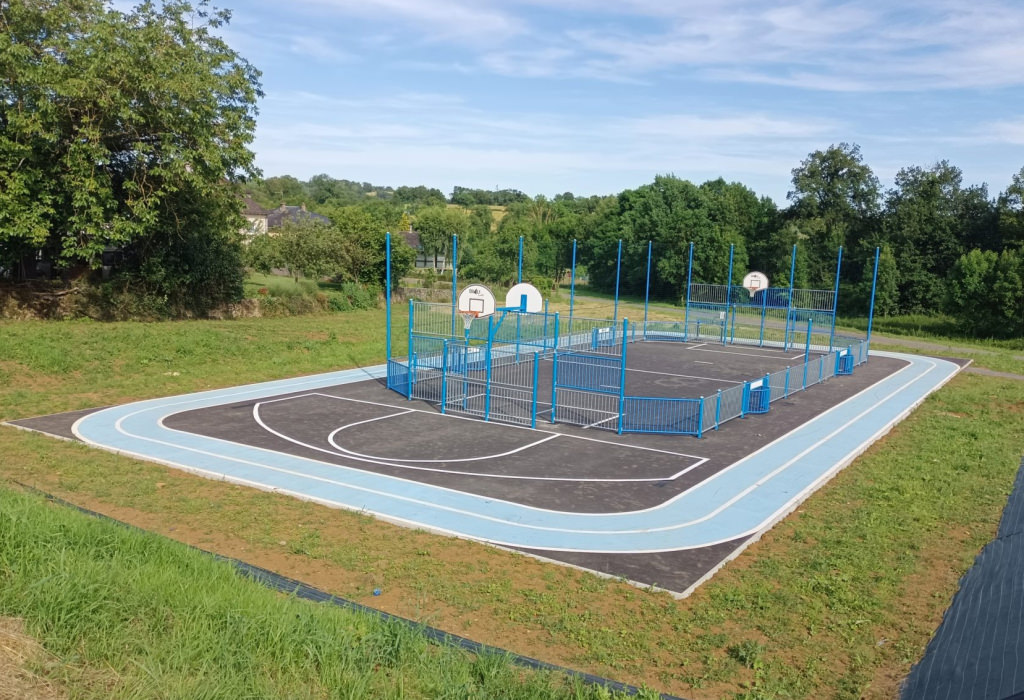

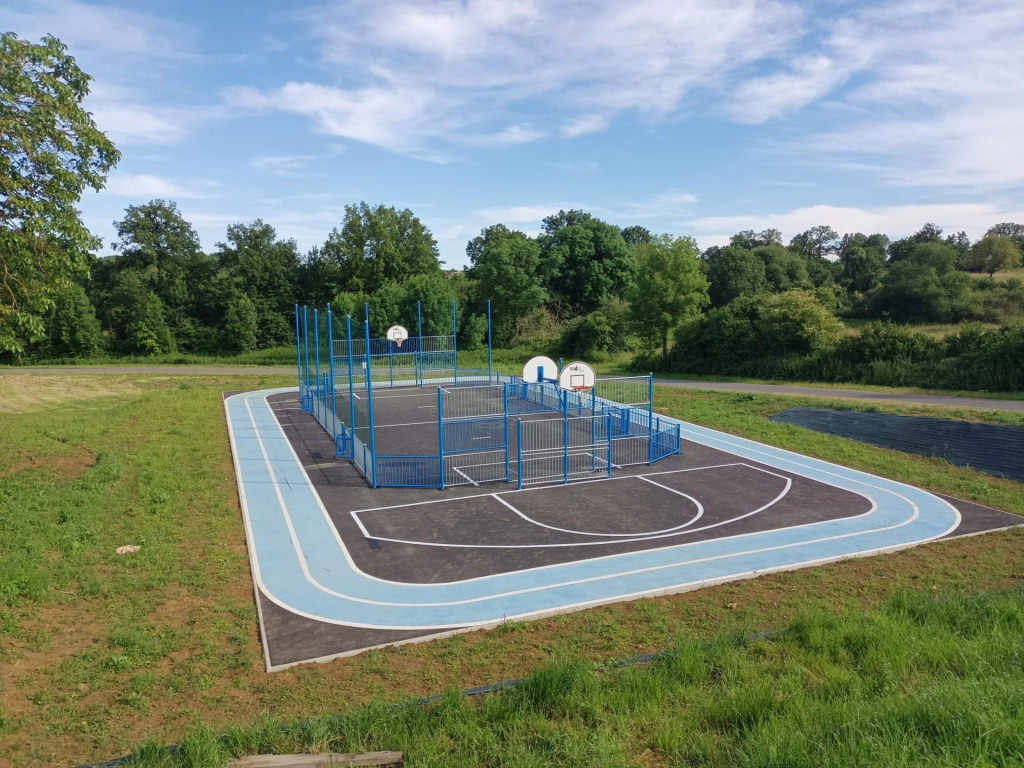

LES TRAVAUX DU TERRAIN DE JEUX SONT TERMINES, le City-stade est opérationnel

Le city-stade est situé Route de Sangayrac.

Horaires d’utilisation :

Du 1er avril au 30 septembre : de 9 h à 22 h

Du 1er octobre au 31 mars : de 9 h à 20 h

NOUVEAU PARKING OPERATIONNEL​

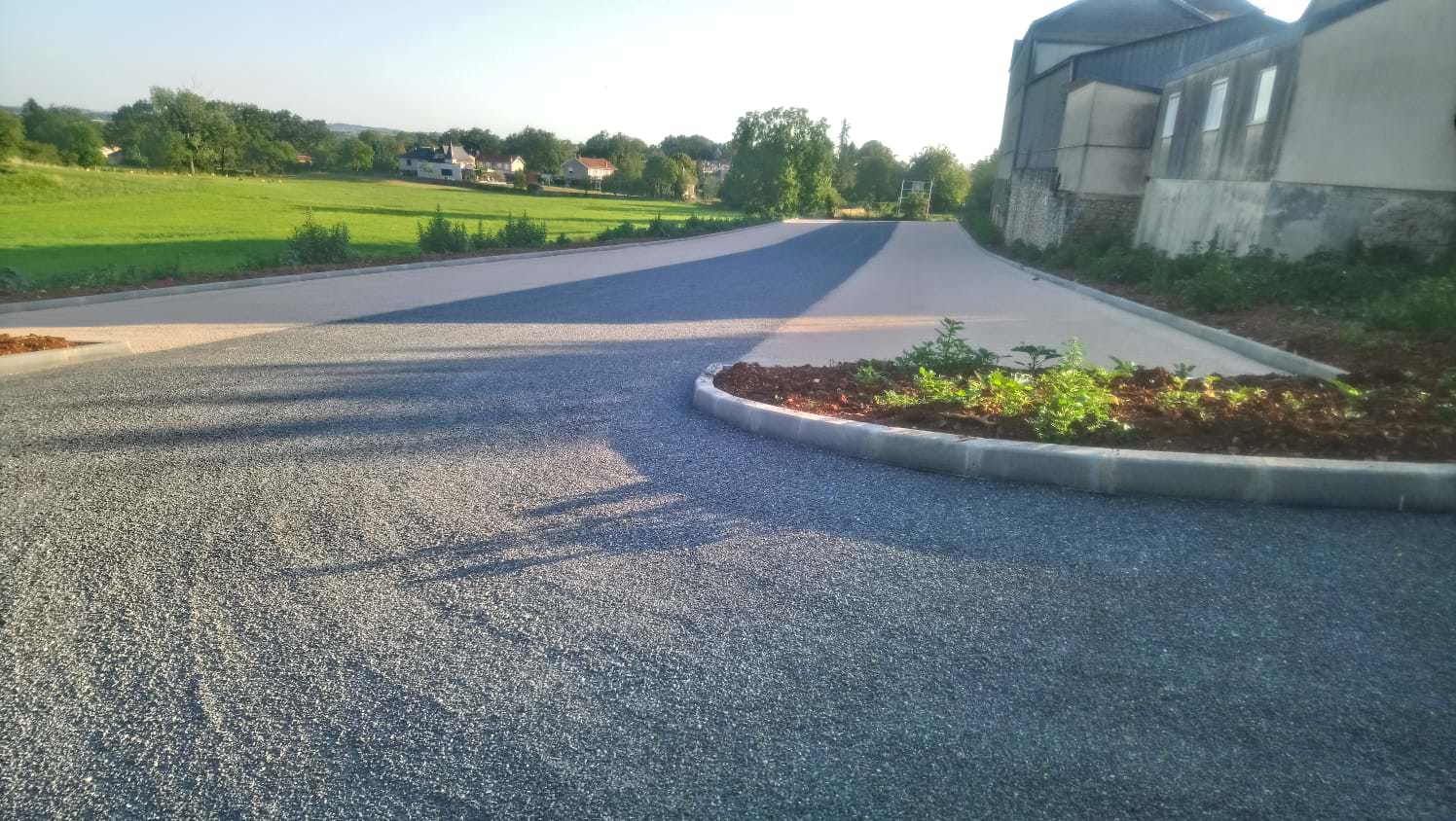

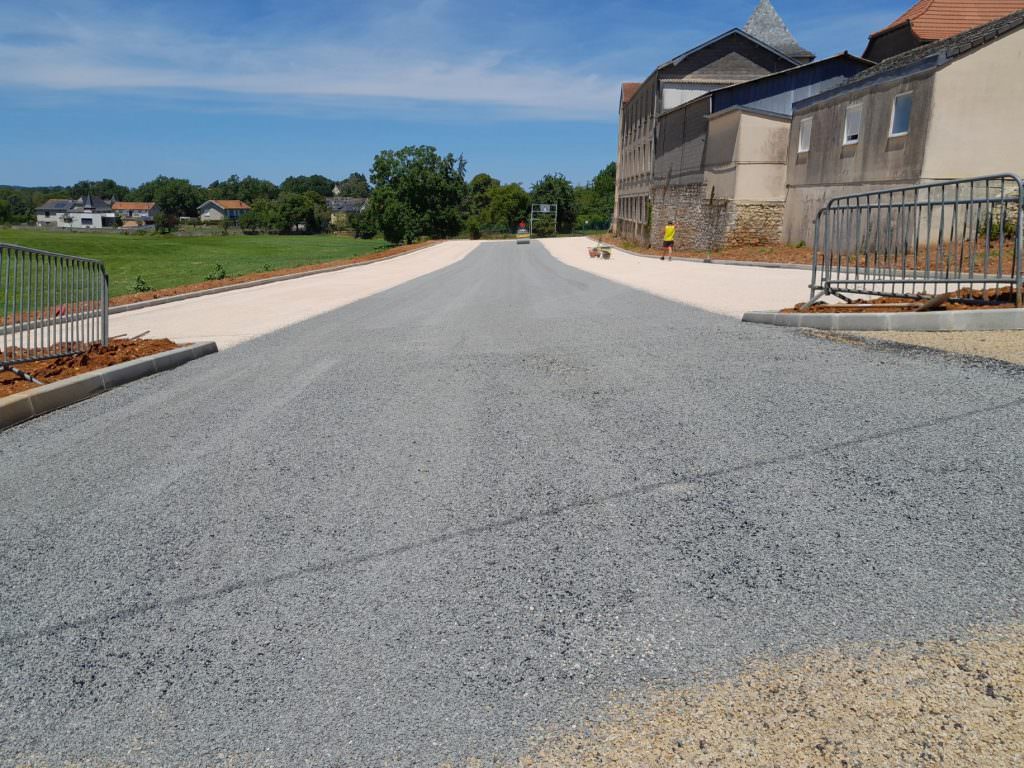

Le parking en centre bourg, situé Chemin du Paradis est opérationnel depuis le début du mois de juillet 2022.

Cet aménagement a été créé pour libérer des emplacements de stationnement à proximité des commerces, des services et des administrations présents dans le coeur du village.

Aménagement jeux cour de l'ecole publique

AMÉNAGEMENT De la cour de l'École publique

Mise en place de jeux dans la cour élémentaire de l’école publique.

Aménagement jeux cour de l'ecole publique

AMÉNAGEMENT DU COLOMBARIUM AU CIMETIÈRE​​

Au cimetière, les travaux d’aménagement du colombarium sont terminés.

AMENAGEMENT DU COLOMBARIUM_MONTBAZENS
aménagement du colombarium_Montbazens
